安徽寿县经济开发区环城西路与沿环路交口道路维修施工期间交通组织方案

发布时间:2025-08-06 17:29 信息来源:寿县人民政府 浏览次数: 字体【


一、施工基本信息

施工路段:寿县经济开发区环城西路与沿环路交叉口

施工时间:2025年8月8日至2025年9月8日(每日06:00-22:00,如遇雨天顺延)

施工内容:雨水管网改造

施工单位:安徽腾龙建筑工程有限公司

监理单位:安徽磊垚工程监理有限公司

现场负责人:吴林 联系电话:15324580999

二、交通组织总体原则

1. 阶段施工:环城西路与沿环路交口西象施工,确保南北向一条通行车道

2. 交通分流:通过外围道路引导过境车辆绕行

3. 安全优先:设置连续、清晰的交通引导设施,确保施工区域与通行区域物理隔离

三、施工阶段交通组织方案

(一)第一阶段:环城西路与沿环路交口西象施工

1. 封闭范围:环城西路与沿环路交叉口以西200米路全封闭

2. 通行方式:

o 环城西路与沿环路向西车辆右转进入沿环路可通行

o 路口允许右转,禁止左转(南北向车辆禁止左转进入沿环路,东西向车辆禁止左转进入环城西路)

3. 绕行路线:

o 原经环城西路与沿环路交口西侧路段:绕行沿环路北测路→石吴路→支路一→环城西路

四、交通设施布置标准

1. 警告区:施工路段起点前500米设置"前方施工500米"预告标志,300米处设置"道路变窄"警告标志,100米处设置"限速30km/h"标志

2. 过渡区:

o 采用Φ20cm×100cm水泥隔离墩(间距1.5米)+反光锥(间距1米)组合隔离

o 渐变段长度不小于50米,设置LED导向箭头灯(间距5米)

3. 缓冲区:设置防撞桶(内装黄沙)3个一组,间隔5米,配备爆闪警示灯(每50米1组)

4. 作业区:

o 施工区域外围设置2.5米高彩钢板围挡(顶部安装警示灯带)

o 围挡每隔10米设置"禁止入内"警告标志,夜间悬挂红色警示灯

5. 终止区:设置"施工结束"标志,引导车辆恢复正常行驶

五、施工期间管理措施

1. 交通协管:路口配置2名持证交通协管员(佩戴反光背心、指挥棒),高峰期(7:00-9:00、17:00-19:00)增设1名

2. 视频监控:在施工路段上下游各设置1处高清监控摄像头,实时监测交通流量

3. 应急通道:保留4米宽应急通道,禁止任何车辆占用,通道入口设置"应急通道 禁止占用"标志

六、施工通告

道路施工通告

因环城西路与沿环路交口道路维修工程施工需要,为保障施工期间道路交通安全,根据《中华人民共和国道路交通安全法》第三十九条规定,决定对施工路段实施交通管制。现将有关事项通告如下:

一、施工时间:2025年8月8日至2025年9月8日,每日06:00-22:00(雨天顺延)。

二、施工路段:环城西路与沿环路交叉口西侧200米范围。

三、交通管制措施:

1. 施工期间路段具体封闭范围及通行方式以现场交通标志为准。

2. 施工路段限速30km/h,禁止超车、停车,禁止大型货车、公交车通行。

3. 过往车辆请按照交通标志指示绕行,服从现场交通管理人员指挥。

四、绕行提示:过境车辆建议绕行绕行沿环路北测路→石吴路→支路一→环城西路

等周边道路。

五、施工期间给您带来的不便,敬请谅解。请广大市民合理安排出行时间和路线,注意交通安全。

特此通告。

寿县公安局交通管理大队     寿县经济开发区管理委员会

2025年8月8日

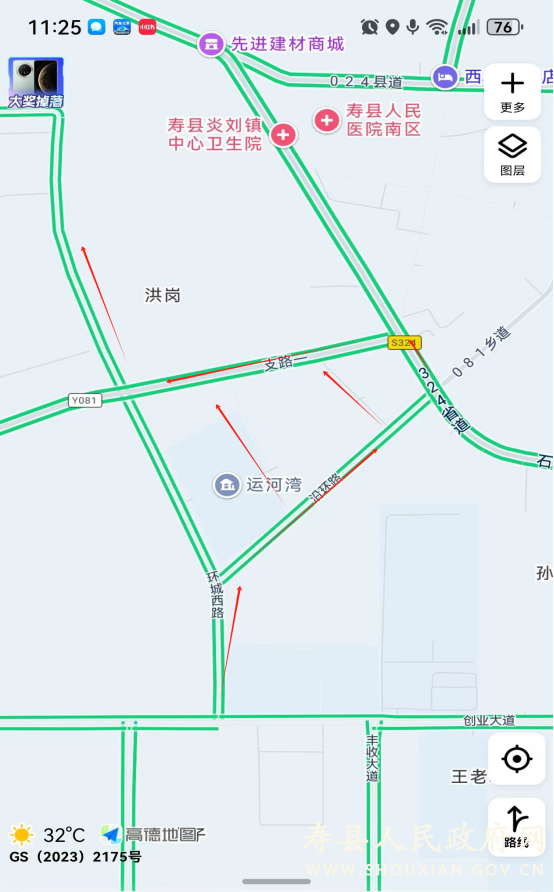

七、绕行示意图
