寿县迎河中学(高中部)风雨操场项目可行性研究报告

发布时间:2024-05-20 15:35信息来源:寿县迎河中学文字大小:[    ] 背景色:

淮南市寿县迎河中学(高中部)风雨操场项目

可行性研究报告

中佰工程设计集团有限公司

二〇二四

淮南市寿县迎河中学(高中部)风雨操场项目可行性研究报告专家评审会意见

2023125日,寿县发改委委托寿县迎河中学组织《淮南市寿县迎河中学(高中部)风雨操场项目》评审会。参加会议的有:国华工程科技(集团)有限责任公司、中联西北工程设计有限公司安徽分公司、合肥杰仕科技咨询有限公司的专家。与会专家听取了编制单位中佰工程设计集团有限公司对淮南市寿县迎河中学(高中部)风雨操场项目可行性研究报告的介绍。经专家质询和讨论,原则同意该可行性研究报告,并提出如下审查修改意见:

一、建筑专业

1.建筑设计:功能设计,立面设计,剖面设计,竖向交通设计,无障碍设计等项应属于单体建筑设计,不应在竖向设计方案中。应增设建筑单体设计项。

2.消防设计增加建筑部分。如建筑面积,高度,防火相关等项目。

3.绿色建筑设计:本工程为公共建筑,取消关于居住的标准,如《合肥市居住建筑节能设计标准》,《淮南市居住建筑节能设计标准》,增设《建筑节能与可再生能源利用通用规范》GB 55015-2021。

4.装饰工程中顶棚为乳胶漆不满足规范的耐火等级,应改为无机涂料。

5.总图中应注明出入口位置。考虑风雨操场供社会人士使用的便利性,考虑在风雨操场附近增设出入口。

6.总图中应标注消防车道的宽度及其转弯半径及其与建筑外墙的距离,多层建筑转弯半径不应小于9米。

7.总图中拟建教学楼应复核与运动场地及风雨操场的距离。各类教室的外窗与或运动场地边缘间的距离不应小于25m

8.新建风雨操场单体建筑风格应考虑与校区风格、色彩、材质的协调。新建风雨操场的主入口和入口广场的方位应结合使用者的人流方向设置,优化流线。

9.未见新建风雨操场的单体方案图纸。

二、结构专业

1. 结构设计依据中应补充《混凝土结构通用规范》、《工程结构通用规范》等国家现阶段实施的通用规范。

2. 工程概况中应收集周边地质资料,初步明确结构基础选型,不同基础类型对造价影响较大。

3. 明确本工程拟采用的混凝土等级及钢筋的材料,以及抗震等级、场地特征周期、阻尼比、地震影响系数最大值、基本风压、雪压及地面粗糙度。

4. 建议补充结构基础类型。

三、概算

1、估算表中完善造价按面积指标,配电房、给排水及消防系统等造价估算;

2、工程咨询费用、环评费、设计费等按实际发生计列,取消工程保险费;

3、工程建筑其他费用:复核建设工程勘探设计费。复核清单编制费、控制价编制费、工程结算审计等取费率,复核施工图审查费。

与会人员及代表的意见请一并考虑修改。

专家组组长:

专家组成员:

寿县迎河中学

                                          2023125

淮南市寿县迎河中学(高中部)风雨操场项目可行性研究报告专家评审会意见

2023125日,寿县发改委委托寿县迎河中学组织《淮南市寿县迎河中学(高中部)风雨操场项目》评审会。参加会议的有:国华工程科技(集团)有限责任公司、中联西北工程设计有限公司安徽分公司、合肥杰仕科技咨询有限公司的专家。与会专家听取了编制单位中佰工程设计集团有限公司对淮南市寿县迎河中学(高中部)风雨操场项目可行性研究报告的介绍。经专家质询和讨论,原则同意该可行性研究报告,并提出如下审查修改意见:

三、建筑专业

1、建筑设计:功能设计,立面设计,剖面设计,竖向交通设计,无障碍设计等项应属于单体建筑设计,不应在竖向设计方案中。应增设建筑单体设计项。

答复:已根据专家意见进行校正,详见P28

2、消防设计增加建筑部分。如建筑面积,高度,防火相关等项目。

 答复:已根据专家意见进行校正,详见P75

3、绿色建筑设计:本工程为公共建筑,取消关于居住的标准,如《淮南市居住建筑节能设计标准》,增设《建筑节能与可再生能源利用通用规范》GB 55015-2021。

答复:已根据专家意见进行校正,详见P66

4、总图中应注明出入口位置。考虑风雨操场供社会人士使用的便利性,考虑在风雨操场附近增设出入口。

 答复:已根据专家意见进行校正,详见P101

5、总图中应标注消防车道的宽度及其转弯半径及其与建筑外墙的距离,多层建筑转弯半径不应小于9米。

答复:已根据专家意见进行标注。

6、总图中拟建教学楼应复核与运动场地及风雨操场的距离。各类教室的外窗与或运动场地边缘间的距离不应小于25m

答复:已根据专家意见进行复核。

7、新建风雨操场单体建筑风格应考虑与校区风格、色彩、材质的协调。新建风雨操场的主入口和入口广场的方位应结合使用者的人流方向设置,优化流线。

答复:已根据专家意见进行校正。

8、未见新建风雨操场的单体方案图纸。

答复:已根据专家意见进行补充;详见附件2-6

四、结构专业

1、结构设计依据中应补充《混凝土结构通用规范》、《工程结构通用规范》等国家现阶段实施的通用规范。

答复:已根据专家意见进行校正,详见P32

2、工程概况中应收集周边地质资料,初步明确结构基础选型,不同基础类型对造价影响较大。

答复:已根据专家意见进行校正。详见P24

3、明确本工程拟采用的混凝土等级及钢筋的材料,以及抗震等级、场地特征周期、阻尼比、地震影响系数最大值、基本风压、雪压及地面粗糙度。

答复:已根据专家意见进行校正,详见P30

4、建议补充结构基础类型。

答复:已根据专家意见进行校正,详见P31

三、概算

1、估算表中完善造价按面积指标,配电房、给排水及消防系统等造价估算;

答复:已根据专家意见进行校正,详见P90

2、工程咨询费用、环评费、设计费等按实际发生计列,取消工程保险费;

答复:已根据专家意见进行校正,详见P90

3、工程建筑其他费用:复核建设工程勘探设计费。复核清单编制费、控制价编制费、工程结算审计等取费率,复核施工图审查费。

 答复:已根据专家意见进行校正,详见P90

第一章

1.1 项目概况

1.2 编制依据与范围 1

1.3推荐方案与研究结论  3

第二章  项目背景、建设必要性及可行性  9

2.1项目背景 9

2.2项目建设的必要性 16

2.3项目建设的可行性 17

第三章  建设条件与场址选择

3.1 建设条件

3.2场址选择 23

第四章  项目建设及布置方案

4.1 项目组成

4.2 总图布置

4.3 道路交通系统方案

4.4 建筑单体设计

4.5 土建设计

第五章  公用工程设计方案

5.1建筑结构设计

5.2 给排水系统方案

5.3 抗震设计 41

5.4通风工程设计 42

5.5电气设计方案 47

第六章  节能与资源综合利用

6.1 用能标准和节能规范

6.2 节能措施

6.3绿色建筑节水

第七章  环境保护

7.1 编制依据

7.2 环境保护执行标准

7.3项目建设对环境的影响分析

7.4环保设计

7.5环境保护措施

第八章 绿色建筑设计说明

8.1绿色设计目标

8.2 设计依据

8.3各专业绿色建筑设计说明 68

第九章  职业安全卫生与消防

9.1危害因素及危害程度分析

9.2 安全措施方案

9.3 消防

第十章  组织机构与人力资源配置

10.1 组织管理

10.2 劳动定员

10.3 人员管理

10.4 职工来源

第十一章  项目实施进度安排及招标方案

11.1 项目实施进度安排

11.2 招标方案

第十二章  投资估算与资金筹措

12.1 投资估算

12.2 资金筹措方案

第十三章  国民经济分析

13.1国民经济评价计算参数

13.2国民经济评价费用和效益计算

13.3国民经济评价指标

第十  风险分析

14.1风险分析

14.2风险防范措施

第十五章 项目社会评价

15.1社会影响分析

15.2社会效益分析

15.3 项目适应性分析

15.4 社会评价结论

第十六章 结论和建议

16.1 结论

16.2 建议

附件1、总平面图

附件2风雨操场一层平面图

附件3风雨操场二层平面图

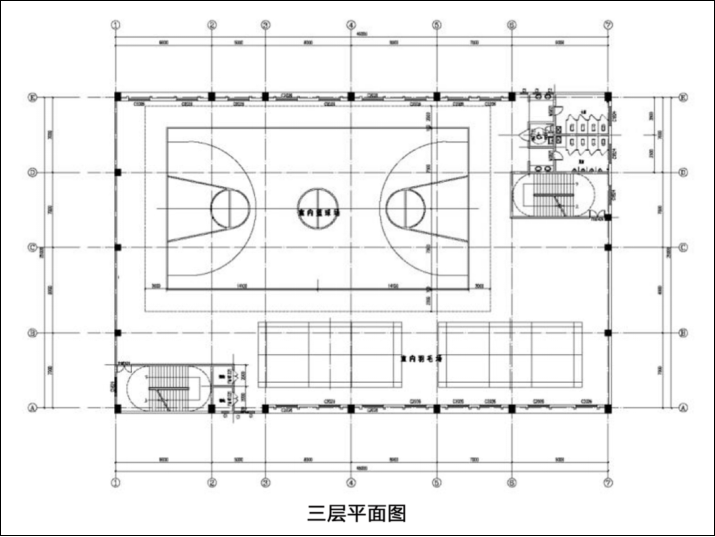

附件4风雨操场三层平面图

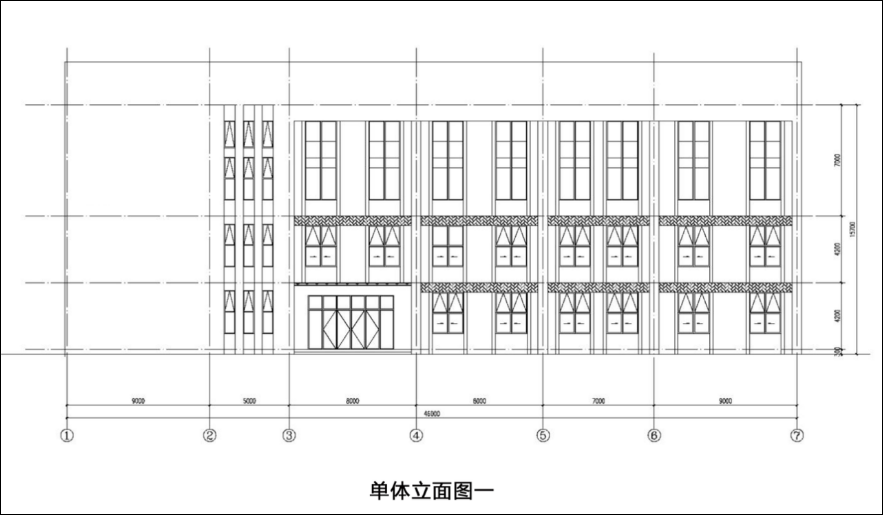

附件5单体立面图一

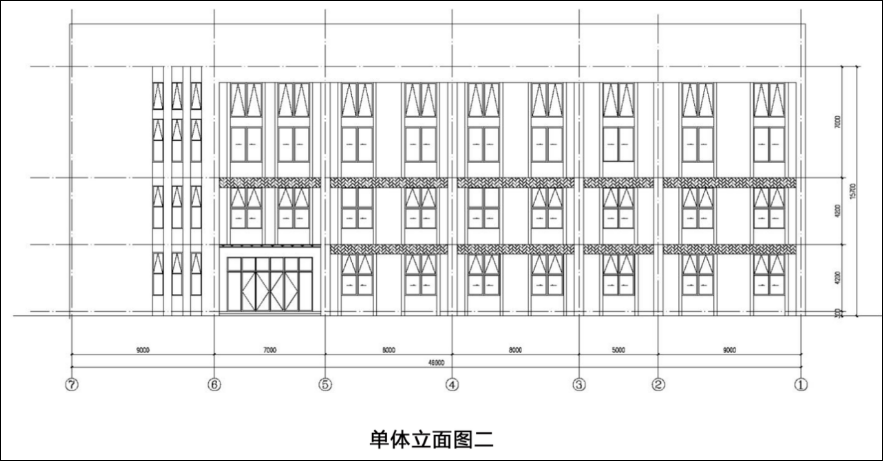

附件6单体立面图二

附件7、项目建议书批复

附件8、土地证

第一章

1.1 项目概况

1.1.1 项目名称及项目法人

1)项目名称:淮南市寿县迎河中学(高中部)风雨操场项目

2)项目建设单位:寿县迎河中学

寿县迎河中学始建于1958年,位于寿县西南重镇迎河镇境内,是一所规模较大的市级示范农村完全中学,占地面积68809.96平方米,在职教职工172人,在校学生2000余人,其中高中部1171余人。近几年,学校在上级领导的关怀支持下,全校教职工团结拼搏,锐意进取,开拓创新,教育教学质量稳步提升,办学规模不断扩大,赢得社会各界的普遍赞誉。

1.1.2项目性质

1.1.3项目建设地点

规划地段位于淮南市寿县迎河镇镇区东北部,十迎路北侧寿县迎河中学,交通便利,地理位置优越。

1.1.4项目建设期限

项目建设期为20个月,从202401月到202508

1.2 编制依据与范围

1.2.1编制依据

1)《中华人民共和国国民经济和社会发展第十四个五年规划和2035年远景目标纲要》;

2)《国家十四五教育事业发展规划》;

3)《关于构建优质均衡的基本公共教育服务体系的意见》;

4《全民健身计划(2021-2025年)》

5《关于加强青少年体育增强青少年体质的意见》

6《关于进一步加强学校体育工作的若干意见》

7《关于构建优质均衡的基本公共教育服务体系的意见》

8)《“十四五”体育发展规划》

9《全民科学素质行动规划纲要2021—2035

10《国务院办公厅关于强化学校体育促进学生身心健康全面发展的意见》

11健康中国2030”规划纲要》

12)《国务院办公厅关于加快中西部教育发展的指导意见》

13)《关于全面加强和改进新时代学校美育工作的若干措施》

14《关于全面加强和改进新时代学校体育工作的若干措施》

15)《安徽省国民经济和社会发展第十四个五年规划和2035年远景目标纲要》;

16)《安徽省十四五教育事业发展规划》;

17)《安徽省人民政府办公厅关于贯彻落实加快中西部教育发展指导意见全面提升教育发展水平的实施意见》;

18)《中共安徽省委 安徽省人民政府关于加强青少年体育增强青少年体质的实施意见》;

19《安徽省体育产业 十四五发展规划》

20《关于进一步加强学校体育工作深化体教结合的意见》

21《安徽省政府办公厅关于强化学校体育促进学生身心健康全面发展的实施意见》

22淮南市国民经济和社会发展第十四个五年规划和2035年远景目标纲要》;

23《淮南中小学布点规划(2022-2026年)》

24寿县国民经济和社会发展第十四个五年规划和2035年远景目标纲要》

25《中华人民共和国教育法》

26国务院第253号令《建设项目环境保护管理条例》;

27)普通中小学校建设执行相关标准意见解读;

28《建设项目经济评价方法与参数》(第三版);

29)项目建设单位提供的有关技术资料、项目方案及基础材料。

1.2.2 可行性研究工作范围

根据可行性研究报告规定的内容要求,对淮南市寿县迎河中学(高中部)风雨操场建设项目的建设必要性和可行性进行分析,对项目建设背景、资源条件进行分析和描述;概述规划建设内容、建设方案;并对建设的基础设施条件及环境保护、安全卫生、消防、节能等做论述;在此基础上进行投资估算分析,给出合理的技术经济指标和评价,提出项目建设的建议。

1.3 推荐方案与研究结论

1.3.1项目提出的理由

近年来,随着社会文明的进步和教育体制改革的深化,增强国人体质,强健体魄,尤其是提高青少年身体素质、加强青少年体育教育的话题屡被提及。

由于多方面的因素,我国青少年的体育健康发展状况一直不尽如人意。根据第七次全国学生体质与健康调研的报告显示,我国青少年体质监测的一些重要指标,如心肺功能、运动能力等的下滑趋势仍未得到明显改观,大学生身体素质继续呈下降趋势,视力不良检出率仍居高不下,继续呈现低龄化倾向,各年龄段学生肥胖检出率持续上升。

青少年是国家的未来和民族的希望,青少年身心健康、体魄强健、意志坚强、充满活力,是一个民族旺盛生命力的体现,也是社会文明进步的标志。而体育教育是培养青少年综合素质的基础,对学生提升社交能力、塑造拼搏精神、健全人格品质等方面都起到至关重要的作用。

加强体育教育,促进青少年全面发展,学校首先要扛起责任。近年来,教育部多次下发文件,强调要深化体教融合,并规定学生每天的锻炼时间应不少于一小时,要求学校不得以任何理由和借口占用体育课时。日前,国新办举行新闻发布会,教育部体育卫生与艺术教育司司长王登峰在发布会上强调,将来体育课也必须布置作业,要把文化课的作业减下来,体育课作业加上去,这样才能够确保学生掌握运动的技能。从学校到老师,再到学生自身,都应认识到体育教育的重要性,保证足够的体育锻炼时间,保持合理的锻炼强度,促进青少年的身心健康发展。其次,家长要树立正确的教育观念,杜绝重文化而轻体育的思想,鼓励并支持孩子进行体育运动,呵护孩子的身体健康,为其取得优异的成绩打下基础。最后,全社会要形成崇尚体育运动的良好风气,通过加强宣传、打造特色体育赛事等方式,有效地增强青少年参与体育活动的积极性,促使他们重视体育、热爱体育。

风雨操场是开展多项体育活动必不可少的重要场所,许多运动项需要一定的场地才能得以进行。风雨操场是学校重要体育资源之一, 育场馆的类型、数量、质量等具体情况在一定程度上成为学生是否选择其进行锻炼的原因,从而成为学生利用学校体育资源的动力。从某种程度上讲,风雨操场是学校服务学生健身的最重要的体育资源,是在天气不佳的情况下,依旧可以让学生进行体育锻炼的重要场所。

迎河中学位于环境优美的淠河之滨安丰塘畔,始建于1958年。校园用地基本呈长方形,基地形状规则,地势平坦,地质条件一般,是一所建校61年历史的县属完全中学,风景秀丽,环境宜人。现有35个教学班,在校生约2200人,其中高中部1360余人,义务教育阶段在校学生 836 人。校园已建有三栋教学楼(博文楼、启智楼、明慧楼)、一栋综合实验楼、一栋教师周转房和学生宿舍楼三栋。为落实安徽省 2027 年义务教育优质均衡发展县的目标任务,做好 2024 年薄弱学校环境改善与能力提升项目中的教学楼建设工作,确保教育教学需要,拟对校园局部地块进行规划调整,本次规划调整的主要内容是对校园东南角地块位置及面积予以调整,其余现状已建建筑不做调整。

由于学校现仅有一个运动场地且为室外场地,如遇下雨下雪等恶劣天气,则无法组织体育课教学,开展体育锻炼,为完善教学设施,为师生增加体育活动场地,完善教学功能,经学校报告,上级部门同意,拟建本项目。项目建成后,将近一步满足师生体育锻炼的需求。

1.3.2项目建设规模

淮南市寿县迎河中学(高中部)风雨操场建设项目,总投资1640万元,建筑面积4118

1.3.3项目建设内容

淮南市寿县迎河中学(高中部)风雨操场建设项目总建筑面积4118高中部风雨操场,主体三层,框架结构,配套建设供配电、给排水、消防等附属设施。

 1.3.4项目建设目标

依托寿县的师资和教育资源等优势,以新形象、新起点为指导,打造设施一流的中学。

完善学校基础设施建设,极大改善校办学条件,提高学校竞争力,促进校教学教育质量的进一步提升,增强可持续发展的后劲;

强调艺术的创新性和表现,集合师资优良、质量一流、特色鲜明为一体的现代化义务教育学校;

打造一流的体育场馆满足师生强身健体的需求

集约节约和绿色发展,创造良好的学习和教学环境,为办好特色高中打下坚实基础

1.3.5劳动定员

本项目劳动定员10人,其中管理人员2人,服务及安保等岗位人员8人。

1.3.6总投资和资金筹措方案

1、总投资

本项目估算总投资为1640万元,其中第一部分:建筑工程费用为1279.2万元;第二部分:工程建设其他费用为295.2万元;第三部分:流动资金费为65.6万元。

2、资金筹措方案

项目总投资1640万元,所需资金上级资金1312万元,地方政府投入资金328万元

1.3.7研究结论及建议

1、结论

1)本项目符合国家、省、市促进教育产业特别是教育发展的相关政策;符合国家发改委产业结构调整指导目录(2019年本)鼓励类:三十六、教育、文化、卫生、体育服务业等相关内容范畴。

2)依据淮南市和寿县规划;淮南市教育设施专项规划》和寿县中小学建设导则》确立学校的建设规模和标准。

3)项目用地符淮南寿县对该宗地的要求。

4)本项目的设立对于促进寿县义务教育事业发展具有重要的意义和推动作用;可增强区域配套、教学及创新实力,培养更多的具有大德的社会主义建设者和接班人。

5)项目规划设计立意新,起点高,体现了主管部门对学校建设高标准审美要求、绿色发展理念;具有合理性和创意性。

6)该项目的国民经济评价表明,具有良好的社会效益。

因此我们认为本项目建设是必要的,规模和建设标准是规划和发展要求,是切实可行的。

2、建议

综上所述,本项目规模较大,时间较紧,建设过程中各方面工作协调难度较大。建议强化项目进程中的投资、质量、进度计划,特别注重边建设、边教学中的安全防护措施。对可能发生的不利条件及变化因素的预测与防范对策,以保证项目按期完成。

1)实行速度管理,各部门紧密配合,以加快项目建设进度,同时把好工程质量关。

2建立施工项目成本责任制对整个项目的成本进行合理、有效控制。

3)严格按照既定方案去做每一件事,统一调配资金,物资和各项工作。特别要准备好抗风险资金,不可挪用。

4)建议上级主管部门积极协调与各相关单位关于建设中问题的处理;支持项目高质量、严要求的实施,促使项目早日建成,发挥效用,成为带动寿县公办教育寄宿发展示范中学。

第二章  项目背景、建设必要性及可行性

2.1项目背景

2.1.1政策背景

(1)《中华人民共和国国民经济和社会发展第十四个五年规划和2035年远景目标纲要》指出:全面贯彻党的教育方针,坚持优先发展教育事业,坚持立德树人,增强学生文明素养、社会责任意识、实践本领,培养德智体美劳全面发展的社会主义建设者和接班人。

巩固义务教育基本均衡成果,完善办学标准,推动义务教育优质均衡发展和城乡一体化。加快城镇学校扩容增位,保障农业转移人口随迁子女平等享有基本公共教育服务。改善乡村小规模学校和乡镇寄宿制学校条件,加强乡村教师队伍建设,提高乡村教师素质能力,完善留守儿童关爱体系,巩固义务教育控辍保学成果。巩固提升高中阶段教育普及水平,鼓励高中阶段学校多样化发展,高中阶段教育毛入学率提高到92%以上。

2《关于构建优质均衡的基本公共教育服务体系的意见》指出:坚持优先保障,在经济社会发展规划、财政资金投入、公共资源配置等方面优先保障基本公共教育服务。坚持政府主责,尽力而为、量力而行、循序渐进、动态调整,不断加大财政投入力度。坚持补齐短板,继续改善办学条件,更加注重内涵发展,推进基本公共教育服务覆盖全民、优质均衡。坚持改革创新,持续深化综合改革,破解体制机制障碍,优化资源配置方式,强化教师关键作用,加强基本公共教育服务标准化、专业化、法治化建设。

3)《关于加强青少年体育增强青少年体质的意见》指出:广大青少年身心健康、体魄强健、意志坚强、充满活力,是一个民族旺盛生命力的体现,是社会文明进步的标志,是国家综合实力的重要方面。党中央、国务院历来高度重视青少年的健康成长。要通过5年左右的时间,使我国青少年普遍达到国家体质健康的基本要求,耐力、力量、速度等体能素质明显提高,营养不良、肥胖和近视的发生率明显下降。通过全党全社会的共同努力,坚持不懈地推动青少年体育运动的发展,不断提高青少年乃至全民族的健康素质。

4)《关于进一步加强学校体育工作的若干意见》指出:广大青少年身心健康、体魄强健、意志坚强、充满活力,是一个民族生命力旺盛的体现,是社会文明进步的标志,是国家综合实力的重要方面。体育锻炼是提高学生健康素质的有效途径,对青少年思想品德、智力发育、审美素养和健康生活方式的形成具有不可替代的作用。加强学校体育,增强学生体质,对于提高学生综合素质,实现教育现代化,建设人力资源强国,培养德智体美全面发展的社会主义建设者和接班人,具有重要战略意义。

加快学校体育设施建设。各地要按照《国家学校体育卫生条件试行基本标准》、《中小学校体育设施技术规程》及相关学校建设标准和技术规范要求,加大学校体育设施建设力度,在基层公共体育设施建设中统筹规划学校体育设施,在义务教育经费保障机制和农村义务教育薄弱学校改造计划等项目中加大对体育设施建设和器材配备的支持力度,推动全国学校体育设施和器材逐步达到国家标准。大力推动公共体育场馆和运动设施向青少年学生免费或优惠开放,学校体育场馆设施在课余和节假日应向学生开放。

5《国务院办公厅关于强化学校体育促进学生身心健康全面发展的意见》:推进体育设施建设。各地要按照学校建设标准、设计规范,充分利用多种资金渠道,加大对学校体育设施建设的支持力度。把学校体育设施列为义务教育学校标准化建设的重要内容,以保基本、兜底线为原则,建设好学校体育场地设施、配好体育器材,为体育教师配备必要的教学装备。进一步完善制度,积极推动公共体育场馆设施为学校体育提供服务,向学生免费或优惠开放,推动有条件的学校体育场馆设施在课后和节假日对本校师生和公众有序开放,充分利用青少年活动中心、少年宫、户外营地等资源开展体育活动。

6)《关于全面加强和改进新时代学校体育工作的若干措施》指出:改善场地器材建设配备。研究制定国家学校体育卫生条件基本标准。建好满足课程教学和实践活动需求的场地设施、专用教室。把农村学校体育设施建设纳入地方义务教育均衡发展规划,鼓励有条件的地区在中小学建设体育场馆,与体育基础薄弱学校共用共享。小规模学校以保基本、兜底线为原则,配备必要的功能教室和设施设备。加强高校体育场馆建设,鼓励有条件的高校与地方共建共享。配好体育教学所需器材设备,建立体育器材补充机制。建有高水平运动队的高校,场地设备配备条件应满足实际需要,不满足的原则上不得招生。

7)《安徽省国民经济和社会发展第十四个五年规划和2035年远景目标纲要》;指出:提高教育和健康水平,促进人的全面发展。省委、省政府始终把发展教育事业和保障人民健康放在优先发展的战略位置,规划《纲要》从建设高质量教育体系、全面推进健康安徽建设、实施积极的人口发展战略等方面作出部署,包括实施学前教育普及普惠、义务教育质量提升、双一流和高水平大学建设、公共卫生体系建设、促进中医药传承创新发展、全民健身设施补短板、一老一小服务等工程。

8)《安徽省十四五教育事业发展规划》指出:加强和改进学校体育美育和健康教育。坚持健康第一的教育理念,推动青少年文化学习和身心健康协调发展,关注学生心理健康。加快建设中小学学生心理健康服务中心。减轻中小学生过重的课业和课外负担。建设中小学融合课程,做好随班就读特教儿童的个性化教育,积极争创全国特殊教育改革实验区、融合教育示范区示范校。完善省、市、县、校四级学校体育竞赛和选拔性竞赛体系。大力发展校园足球,办好足球学院。推进高校公共体育艺术俱乐部制改革。加强美育的社会资源供给,推动基本公共文化服务项目为学校美育教学服务。将艺术素质测评结果纳入初、高中学生综合素质评价,将美育纳入高校人才培养方案和办学水平评估。定期举办省级大中小学生艺术展演。制定实施学校体育美育教师配备和场地器材建设三年行动计划。

9)《关于进一步加强学校体育工作深化体教结合的意见》:加快学校体育设施建设。在基层公共体育设施建设中统筹规划学校体育设施,在义务教育学校标准化建设、中小学校舍维修改造等有关专项和教育费附加中,加大对体育设施建设和器材配备的支持力度,逐步改善中小学校体育设施条件。各高等学校要加快学校体育场地、设施建设与器材配备。

10)《安徽省政府办公厅关于强化学校体育促进学生身心健康全面发展的实施意见》中指出推进体育设施建设。以保基本、兜底线为原则,建设好学校体育场地设施,配好体育器材,为体育教师配备必要的教学装备。各级体育、教育部门要密切合作,尽量将全民健身路径等公共体育设施安排在中小学校或周边。鼓励各地与高等学校共建公共体育场馆。积极推动公共体育场馆设施为学校体育提供服务,向学生免费或优惠开放,推动有条件的学校体育场馆设施在课后、节假日对本校师生和公众有序开放,充分利用青少年活动中心、少年宫、户外营地等资源开展体育活动。各级政府要将学校体育设施向社会开放工作纳入当地公共服务体系,将学校体育设施的建设、维修、管理资金列入本级政府财政预算,对向社会开放体育场馆的学校体育设施正常运行、维护和购买公众责任险给予经费补助。各级体育部门每年从体育彩票公益金中划拨专项资金用于帮助开放学校添置和更新体育器材。

11)《淮南中小学布点规划(2022-2026年)》中指出:目标:一是着重解决新老城区中小学用地资源紧缺和教学点不足问题; 二是提高中小学校服务能力,逐渐扩大服务覆盖范围,实现学生就近入学;三是提高中小学校标准化建设水平,逐步缩小城乡、区际与校际之间建设差距;四是缓解学生集中择校、生源过度集聚,逐步消除大班额和大校额。

12)《寿县国民经济和社会发展第十四个五年规划和2035年远景目标纲要》中指出:均衡配置教育资源。将优质的教育资源向农村薄弱学校倾斜,逐步缩小城乡教育差距。对家庭经济困难学生就学按规定做到“应助尽助”“应免全免”。完善学区一体化、校际共建、集团办学、教学共同体等制度,发挥骨干带动作用和名师效应。进一步完善教师补充机制,解决教师缺员及岗位编制问题,优化城乡教师结构,推动学段之间、城乡之间、学校之间师资力量的均衡发展。

综上所述,国家及地方的政策和宏观、中观、微观的经济形势, 均为本项目建设提供了良好的建设背景和可持续运营发展基础。

2.1.2项目规划背景

1、落实安徽省2027年义务教育优质均衡发展

迎河中学位于环境优美的淠河之滨安丰塘畔,始建于1958年。校园用地基本呈长方形,基地形状规则,地势平坦,地质条件一般,该校是一所建校61年历史的县属完全中学,风景秀丽,环境宜人。现有35个教学班,在校生约2200人,其中高中部1360余人,义务教育阶段在校学生836人。校园已建有三栋教学楼(博文楼、启智楼、明慧楼)、一栋综合实验楼、一栋教师周转房和学生宿舍楼三栋。

为落实安徽省2027年义务教育优质均衡发展县的目标任务,做好该校2024年薄弱学校环境改善与能力提升项目中的教学楼建设工作,确保教育教学需要,本次规划调整的主要内容是对校园东南角地块位置及面积予以调整,其余现状已建建筑不做调整。

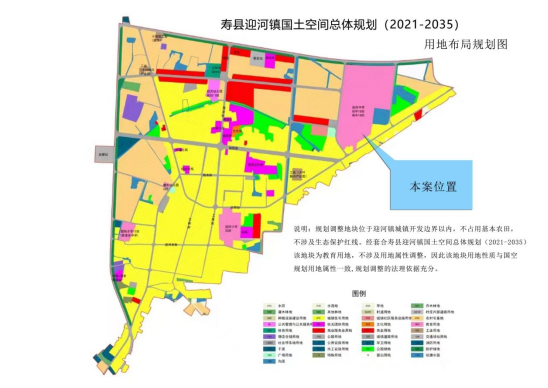

2寿县迎河镇国土空间总体规划2021-2035

规划调整地块位于迎河镇城镇开发边界以内,不占用基本农田,不涉及生态保护红线。经套合寿县迎河镇国土空间总体规划(2021-2035该地块为教育用地,不涉及用地属性调整,因此该地块用地性质与国空规划用地属性一致,规划调整的法理依据充分。

2.1.3 寿迎河中学现状

寿县迎河中学始建于1958年,位于寿县西南重镇迎河镇境内,是一所规模较大的市级示范农村完全中学,占地面积68809.96平方米,在职教职工172人,在校学生2000余人,其中高中部1171余人。近几年,学校在上级领导的关怀支持下,全校教职工团结拼搏,锐意进取,开拓创新,教育教学质量稳步提升,办学规模不断扩大,赢得社会各界的普遍赞誉。

学校现仅有一个运动场地且为室外场地,如遇下雨下雪等恶劣天气,则无法组织体育课教学,开展体育锻炼,为完善教学设施,为师生增加体育活动场地,完善教学功能,经学校报告,上级部门同意,拟建本项目。项目建成后,将近一步满足师生体育锻炼的需求。

2.2项目建设的必要性

2.2.1项目建设符淮南寿县教育规划和建设标准

本项目为属于公办中学,同时本项目20221月,寿县迎河中学校园修建性详细规划调整(观礼台建设项目)经县政府寿政[2022]20号批复,因此本项目的建设符合寿县一迎河镇城区规划。

依据寿县迎河镇国土空间总体规划(2021-2035:该地块为教育用地,不涉及用地属性调整,因此该地块用地性质与国空规划用地属性一致,规划调整的法理依据充分。

2.2.2项目建设是寿县迎河中学发展迫切要求

学校现仅有一个露天运动操场,面积为16100平方米,设有300米田径跑道、篮球场地、乒乓球场地等运动场地且为室外场地如遇下雨下雪等恶劣天气,则无法组织体育课教学,开展体育锻炼,为完善教学设施,为师生增加体育活动场地,完善教学功能,经学校报告,上级部门同意,拟建本项目。项目建成后,将近一步满足师生体育锻炼的需求。2.2.3项目建设是迎河镇教育未来发展的要求

随着素质教育的全面贯彻执行,迎河学校教育设施必须符合学生全面素质的培养。近年来,学校硬件的紧缺,配套不完善,设施未达标等问题,存在一定的安全隐患。迎河学风雨操场的建设为区域经济发展和优质教育配套具有重要的意义,是迎河中学2024年薄弱学校环境改善与能力提升项目中的教学楼建设工作,是当务之急。

2.3 项目建设的可行性

2.3.1项目建设是迎河镇区周边配套发展的迫切要求。

本项目位于位于淮南市寿县迎河镇镇区东北部,十迎路北侧,交通便利,地理位置优越。项目的建设有利于周边群众的健身需求,是民生基础设施的配套工程。

2.3.2 周边市政基础设施完备,使本项目具备可实施条件。

供水:给水管网布置采用枝状的方式。给水用水接城镇主给水干管。

管径 DN100200,给水干管 DN150(接城镇给水干管)。给水管最小覆土深度 0.6m(车行道下 0.7m)。

排水:采用雨污分流制,污水管网近期采用三格式化粪池,远期与城镇污水管网衔接,雨水近期排入校园护校沟渠,远期排入城镇雨水主排水管。

电力:改造地段内供电电源,采用直埋电缆,经院内西南侧的箱变变压后引入内部供基地内使用。

电信与有线电视工程规划:电信线路包括电话线路、有线电视线路、网络宽带等弱电线路,可共管敷设。电信线路自西侧规划道路埋地引入,在车行道外侧沿道路敷设,在适当位置从电信手孔井中引出进户管接至厂区办公楼及其它建筑物

2.3.3 在政府部门积极推动下,项目建设各项措施完备。

寿迎河中学高中部风雨操场建设项目早在2023就审批了,是迎河中学2024年薄弱学校环境改善与能力提升项目中的教学楼建设工作;在寿发展和改革委员会的积极推动下,2023年项目已备案立项,资金得到落实。项目建设,在施工期间不会影响周围居民的正常生活,对道路交通的影响较小,方案的实施难度低。

本次项目建设实施进行合理时序,边建设、边交付、边使用,不影响正常教学。

第三章  建设条件与场址选择

3.1 建设条件

3.1.1淮南市概况

淮南,位于安徽省中北部,地处长江三角洲腹地,淮河之滨,素有中州咽喉,江南屏障五彩淮南之称,是沿淮城市群的重要节点,合肥经济圈成员之一。

淮南历史悠久,文化底蕴深厚,西汉时刘邦封英布为淮南王,首置淮南国,后刘安在八公山招贤纳士,著书立说,编纂了千古名篇,被称为中国古代百科全书的《淮南子》,发明了华夏美食豆腐。

淮南市总面积5571平方公里,辖6个区、1个县。截至2014年底,总人口为380万人,城市人口161.3万人。淮南市安徽省重要的科研教育中心,截至2015年末,拥有普通高等院校6所,在校大学生7.24万人。

淮南是中国能源之都、华东工业粮仓、安徽省重要的工业城市、国务院198413个较大城市之一,获得中国优秀旅游城市、全国百个宜居城市、全国绿化模范城市、国家园林城市、国家首批试点智慧城市、中国最佳投资城市、中国最具幸福感城市等荣誉。

3.1.2寿县概况

寿县,隶属于安徽省淮南市,位于安徽省中部,淮河南岸,八公山南麓。东邻长丰县,北与淮南市区、凤台县毗邻,西靠霍邱县,南与六安市、肥西县相连。介于东经116°27′—117°04′、北纬31°54′—32°40′之间,总面积为2948平方千米。截至202210月,寿县下辖22个镇、3个乡,另设有1个开发区、2个农场。截至2022年末,寿县常住人口83.09万人。

寿县别称寿州、寿春,是安徽省第一批入选国家历史文化名城三个城市之一,历史上4次为都,10次为郡。是楚文化的故乡,中国豆腐的发祥地,淝水之战的古战场,素有地下博物馆之称,寿春楚文化博物馆珍藏国家一级文物160多件,二、三级文物2000多件。

2022年,寿县地区生产总值(GDP259.9亿元,分产业看,第一产业增加值61.8亿元,第二产业增加值73.5亿元,第三产业增加值124.6亿元。三次产业结构为23.828.347.92022年,寿县常住居民人均地区生产总值达31143元(折合4630美元)。

1)地理环境

寿县位于安徽省中部,淮河南岸,八公山南麓。东邻长丰县、淮南市,西隔淠水与霍邱县为邻,南与肥西、六安县毗连,北和凤台、颍上县接壤,介于东经116°27′—117°04′、北纬31°54′—32°40′之间,总面积2948平方千米。

2)地形地貌

岗地

寿县东南部岗地属剥蚀沉积台地,地形波状起伏,自东南向西北倾斜,海拔高程25—75米。从炎刘区刘岗乡至陡涧河岸,具有明显的梯度,高差为8米,行政范围包括瓦埠、炎刘、三觉区及安丰区的谷贝乡、石集镇、荆塘乡的甲贝、竹兴、古堆、赵楼4村;众兴乡的黄圩、堆坊、傅岗3村(瓦埠湖沿岸23米以下洼地除外)。岗地面积191万亩,占寿县总面积的43.85%

寿县岗地分高岗、低岗。

高岗区域包括瓦埠区的大顺、小甸、李山、马集,炎刘区的三义、刘岗、双枣7个乡,面积60万亩,占岗地面积的31.4%。地貌特点是,起伏明显,冲岗绝对高差大,水土流失严重。

低岗区域包括三觉区6个乡,炎刘区的广岩、船涨、谢墩乡;瓦埠区的邵店、邢铺、双庙、仇集乡;安丰区的石集、谷贝、荆塘以及众兴乡的部分村。面积131万亩,占岗地面积68.6%。境内地势坡度较小。

寿县小地貌呈韵律起伏状排列,可分为岗、塝、冲三种农田地貌。

岗地海拔高程在50—80米,分陡岗和缓岗两种。陡岗的相对高差在10—20米,坡度6—8度。因表土受雨水剥蚀,心土裸露,表面形成僵硬板结的上位粘盘马肝土;缓岗的相对高差8—10米,坡度为2—3度,土层较厚,以上位粘盘马肝土为主。

塝是岗与冲之间的过渡地段,作环状围绕岗顶,由于侵蚀堆积及人为结果,导致不同层次土地构型,多已垦为水田。表露以潴育型马肝土、黄白土为主。

冲为两岗之间的沟谷,分上冲、下冲,上冲坡降大,其土体常显露;下冲坡降小,水流延缓,淤土较厚。

平原

寿县中部平原、淮淠平原为q3时期黄土剥蚀沉积物。地势平坦。地面高程21—27米,相对高差在5米以下。

中部平原范围广大,区域包括堰口区、安丰区大部,迎河区东部,双桥区南部,瓦埠、炎刘区的瓦埠湖沿岸洼地。面积180万亩,占全县土地面积的41.4%。中部平原平坦开阔,海拔在18.5—48米之间,是重要的粮油生产基地。

淮淠平原,呈带状分布于淠河、淮河沿岸的冲积平原,南至时家湾,北至建设乡及孟家湖一带,面积约14万亩,占全县面积的3.1%。区域包括安丰区的太平、隐贤乡西部,迎河区的时寺乡、大店、建设乡西部,孟家湖林场,双桥区的丰庄乡西部,涧沟、双桥乡北部及菱角乡,面积38万亩,占全县土地面积8.8%

山地(八公山残丘)

寿县八公山脉属大别山余脉,地处淮北平原与大别山区过渡地带,八公山脉横跨寿县、凤台县、长丰县和淮南市。大小山峰三百多座。寿县所辖:东南起淮南打石山东坡,与淮南市呈犬牙交错状;西、北至凤台县驴蹄山北麓。

3)经济综述

2022年,寿县地区生产总值(GDP259.9亿元,按可比价格计算,比上年增长5.8%。分产业看,第一产业增加值61.8亿元,同比增长3.4%;第二产业增加值73.5亿元,同比增长15.1%;第三产业增加值124.6亿元,同比增长2.3%。三次产业结构由上年的24.226.247.9变化为23.828.347.9,其中工业增加值占GDP的比重为19.0%2022年,寿县常住居民人均地区生产总值达31143元(折合4630美元),比上年增加2086元。

3.2场址选择

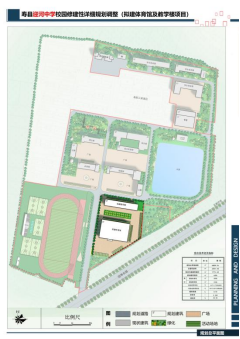

淮南市寿县迎河中学(高中部)风雨操场项目选址位于规划地段位于迎河镇镇区东北部,十迎路北侧,交通便利,地理位置优越;周边商业繁华、人口密集、交通便捷、区位独特、环境优美;水、电气等市政基础设施齐全。

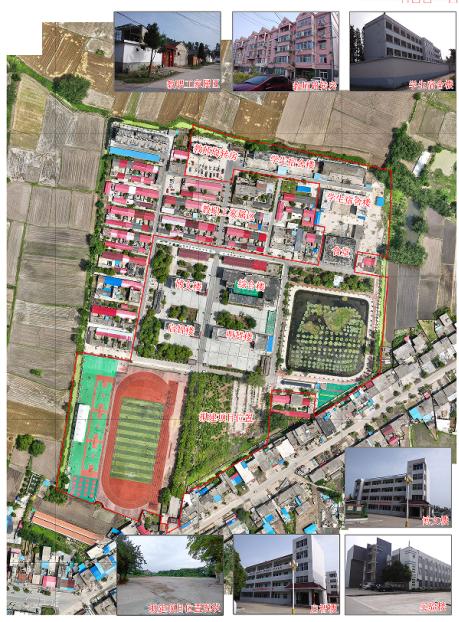

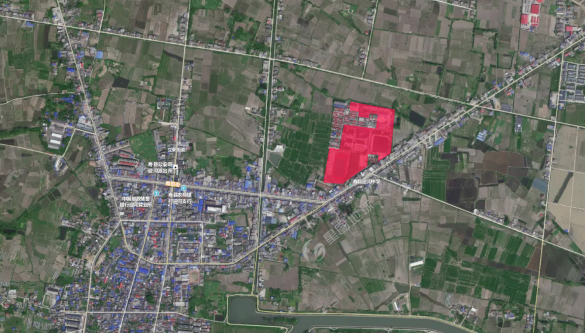

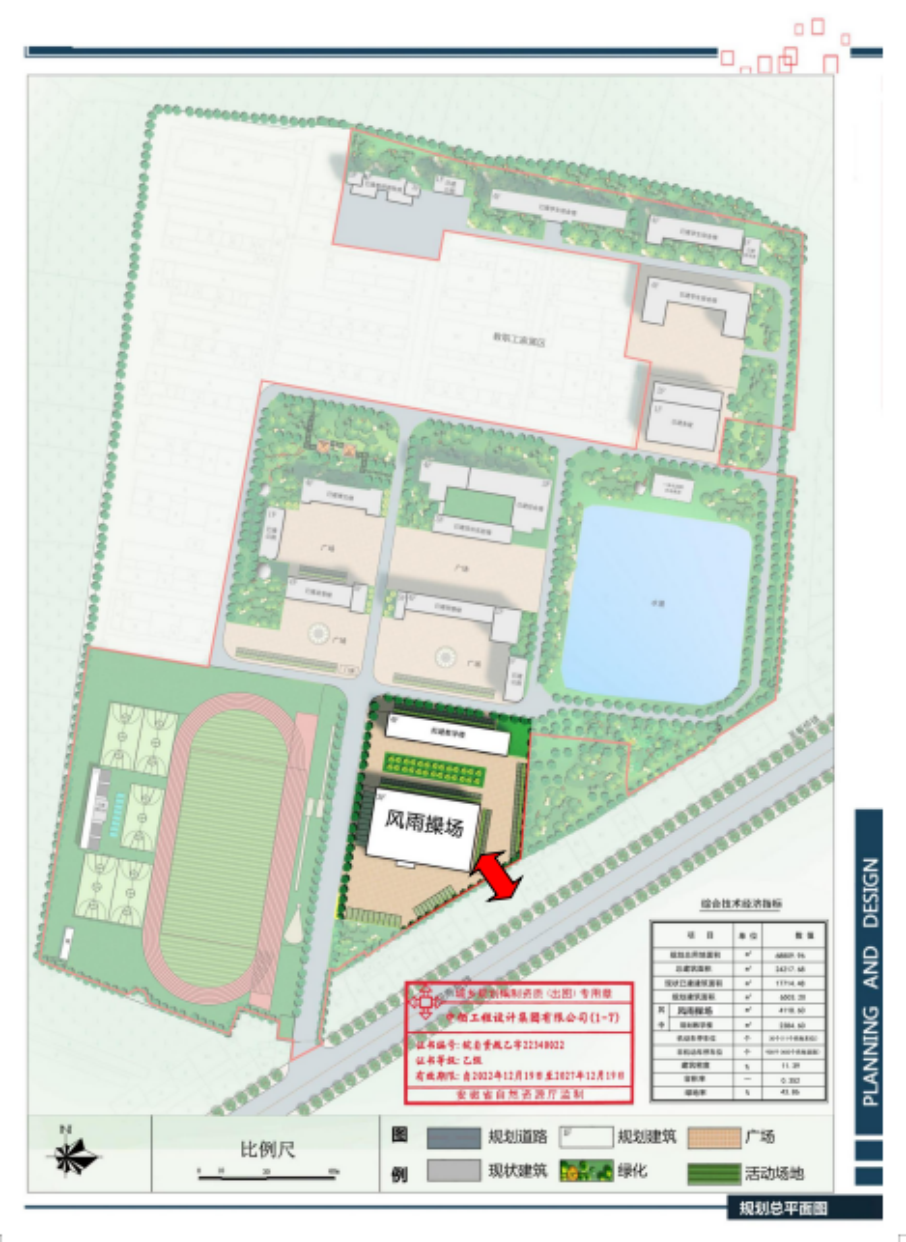

                   项目区位图

第四章  项目建设及布置方案

4.1 项目组成

4.1.1项目建设规模

淮南市寿县迎河中学(高中部)风雨操场建设项目,总投资1640万元,建筑面积约4118㎡。

4.1.2项目建设内容

淮南市寿县迎河中学(高中部)风雨操场建设项目总建筑面积4118㎡高中部风雨操场,主体三层,框架结构配套建设供配电、给排水、消防等附属设施。

4.1.3项目建设目标

依托寿县的师资和教育资源等优势,以新形象、新起点为指导,打造设施一流的中学。

完善学校基础设施建设,极大改善学校办学条件,提高学校竞争力,促进学校教学教育质量的进一步提升,增强可持续发展的后劲;

强调艺术的创新性和表现,集合师资优良、质量一流、特色鲜明为一体的现代化义务教育学校;

打造一流的体育场馆,满足师生强身健体的需求;

集约节约和绿色发展,创造良好的学习和教学环境,为办好特色高中打下坚实基础。

4.2 总图布置

4.2.1 总图布置方案的要点及说明

1、设计依据及基础资料

1)建设单位提供的地形图,用地范围图;

2)建设地点的水文、气象、地质、用地范围有关情况等资料;

3)当地城市规划、环境保护、市政工程、绿化美化等有关要求;

4)建设单位的意见和当地有关情况;

5)建筑、水、电暖通等专业提供的设计资料及要求。

2、总体规划理念

传承历史、面向未来、彰显文化、充满活力,充分体现寿县地域文化特色,打造绿色、人文校园,体现寿中学教育校园建设特点。

4.2.2 总平面布置方案

1)依据项目区的地形,布置各项建设内容;

2)以人为本,综合考虑分期建设的因素,合理组织功能分区及流线设计,使其成为充分体现人文关怀的现代风雨操场

3)注重操场整体环境的可持续发展,采用集约化的发展思路,注重建筑单体及总体设计,节约用地,打造绿色科技运动空间。

4.2.3 总体规划

 规划通过校园内部道路、绿化控制,做到动静分离,功能分区明确,并将校园内各建筑组成有机整体,以增加校园环境的方便舒适性,改善其环境质量,为整个校园创造优美、宁静、舒适的室外环境。

本次设计风雨操场建筑方案从功能出发,立面风格采用现代简约建筑风格,建筑构图上采用竖向线条分割形成虚实结合的立面效果,主墙面采用米白色、棕色真石漆,简洁大气、美观。

4.2.4 竖向设计方案

1、竖向设计的原则

1)满足国家有关规范的要求;

2)满足施工、方便管理的要求;

3)根据场地现有地形,选择适当的布置方式,尽量减少改造工程量,节省工程投资费用;

4)合理确定场地标高,排水方式和坡度,确保场地不受洪水和区域性积水的威胁,能顺利的排除场地雨水。

5)与场外道路的连接顺畅。

6)符合总体规划要求。

2、竖向设计方案

由于建设区域地势较平坦,设计充分尊重地形,将建设区划分成若干个汇水片区,分区域将雨水收集后,通过校园排水系统排入城市管网。

4.3 道路交通系统方案

4.3.1设计原则

符合上位规划要求,确保区内路网与区域路网对接,实现内外良好沟通。

充分利用既有道路等现状设施,保证规划路网的合理性。

充分考虑区内通达性,满足交通需求。

4.3.2道路工程规划

校园道路系统由主干道、景观步行道和绿化小道组成。主干道为环形道,通往校园各出入口,同时有机划分各功能区,保证各功能区域内的安全和宁静。

步行道围绕景观绿化布置,建筑、绿地、广场之间以弯曲的绿化小道相贯通,穿行于景观之间,充满园林气息。

风雨操场周边,形成地面步行景观道和空中连廊的立体交通体系来组织人流,同时为学生的创造交流空间。

4.3.3道路及场地竖向规划

在道路竖向规划设计方面,充分结合地形,避免大挖大填,大拆大建,基本保持原有地形地貌和道路基础,以维护自然生态系统平衡。

车行道。道路走向及竖向规划不专注于局部填挖量,而充分考虑道路两侧用地的使用效果。

其道路纵坡一般控制在3%以下;局部较陡处最大坡度控制在5C/0以下,较平坦道路其纵坡应不小于3‰,局部纵坡不小于2‰,便于排水。

步行道。道路最大坡度控制在8%以下,遇较陡处设计台阶来解决其坡度大的问题,尽可能为行人提供一个安全、方便的行走空间。

4.3.4消防设计

设外环车行道路,及内部道路,可通达个建筑单体,道路宽度不小于4米,各建筑间距均满足消防设计要求。

4.4 建筑单体设计

4.4.1 功能设计

高中部风雨操场,主体三层,框架结构。

4.4.2 立面设计

建筑立面结合南侧外廊遮阳措施,整体设计,注重比例与尺度的协调统一,通过流畅的线条体现文化气息浓郁的立面特征。

通过建筑形体的组合变化,实体与阴影的变幻,色彩的搭配,塑造有文化内涵、色彩丰富、造型典雅的建筑形象,凸显优美的城市景观,建设绿色节能,符合青少年心理的现代风雨操场。

4.4.3 剖面设计

风雨操场为框架结构,总共三层,层高为3.7米。

4.4.4 竖向交通设计

风雨操场设有两部敞开楼梯间,并首层直通室外,每个防火分区设置两部封闭楼梯间,并首层直通室外。

4.4.5 无障碍设计

本工程根据使用要求和相关规范做无障碍设计。道路系统设有盲道和轮椅坡道;公共绿地的入口及休息凉亭等平缓防滑;各单体建筑均设有无障碍出入口。

4.5 土建设计

1、设计原则

设计实现生产环境和自然环境的有机结合,整体建筑风格具有时代感。本方案强调:企业无限衍生,环境优美,体现以人为本的精神。景观规划的出发点是先营造一个环境,使建筑在环境中生长,整体的环境融入自然之中。

1)根据厂区总体规划,结合现有地形,使建筑群在总体布局上有机、合理地嵌入环境,与其形成新而有序的和谐的共生,并营造充满创新活力与文化气息的氛围。

2)新建的建筑群,在满足布局合理、流线简捷、使用方便、建造经济和符合有关规范等要求的前提下,使设计具有一定的前瞻性与灵活性,能够可持续性发展。

3)注重空间场所的比例尺度和文化特征,协调厂区和工业区内原有建筑的环境的融合。并以独特的个性与品位,统一中求创新,做到企业文化的延续与时代建筑特色的统一。

2、设计依据

1)《建筑结构可靠度设计统一标准》GB50068-2018

2)《建筑结构荷载规范》GB50009-2012

3)《建筑设计防火规范》GB50016-2014

4)《混凝土结构设计规范》GB50010-2010

5)《建筑抗震设计规范》GB50011-2010

3、设计标准

1)抗震设防烈度:7度;

2)结构抗震等级:三级;

3)结构安全等级:二级;

4)建筑物类别:丙类;

5)建筑物合理使用年限:50年。

6)基本风压:n=100.25

7)基本雪压:n=100.4

8)场地特征周期:0.55s

9)阻尼比:0.05

10)钢筋等级:二级

11)混凝土等级:C30

12)地面粗糙度:B

4、结构类型及建筑风格

本次设计风雨操场为框架结构建筑方案从功能出发,立面风格采用现代简约建筑风格,建筑构图上采用竖向线条分割形成虚实结合的立面效果,主墙面采用米白色、棕色真石漆,简洁大气、美观。

第五章  公用工程设计方案

5.1建筑结构设计

   1)设计规范及标准

建筑结构可靠度设计统一标准GB50068-2018

建筑结构制图标准GB/T50105-2010

建筑结构荷载规范GB50009-2012

混凝土结构设计规范GB50010-2010

建筑抗震设计规范GB50011-2010

建筑地基基础设计规范GB50007-2011

混凝土结构工程施工质量验收规范GB50204-2015

⑧《混凝土结构通用规范》

⑨《工程结构通用规范》

寿县地区地震基本烈度为6度,设计基本地震加速度值为0.05g。建筑场地类别为类。特征周期为0.45s境内除第四系地层广布外,主要为新生界下第三系地层,次为分布在寿光凸起区的古生界寒武系地层,县境东南部有新生界上第三系地层分布。根据《建筑工程抗震设防分类标准》的规定,本工程属重点设防类建筑。按7度抗震采取抗震措施。结构安全等级为二级,设计合理使用年限为50年。

风雨操场采用现浇钢筋混凝土框架结构体系,框架抗震等级为三级,如不设结构缝,采取有效措施,解决温度收缩应力。底层最大中柱断面为500mm×500mm ;主梁主要截面:350×700300×6700等,次梁主要截面:250×500250×450等。

2)方案比选

根据建筑功能需求,在设置建筑结构时预设了两个方案,方案一是砖混结构的内框架承重体系,方案二是框架结构。

方案

优点

缺点

方案一

1.造价较低
2.保温、隔热性能好
3.便于施工

1.房屋、开间进深受限制
2.整体性、耐久性较低

方案二

1.空间分隔灵活
2.结构整体性、刚度
较好

1.造价相对于砖混结构较高

考虑到建筑的使用功能,教学需要的教室以及各类辅助用房需求面积不同,各类功能空间的布局要灵活分隔,对比方案一和方案二的优缺点,结合业主意见,推荐方案二。

3)地基与基础

目前项目建设场地已经基本平整,基本交通道路已经形成路网。该地区天然地质基础较好,地基承载力较高,天然地基承载力特征值一般为180350 kPa以上。根据总图布置和初步地质分析,本项目没有超大型设备,设备荷重不大。

地形地貌

拟建场地属淮北冲积平原地貌,微地貌为河间平地地貌单元。整个场地尚未整平,地势高低起伏较小,场地平整。

地基土构成

根据本次外业钻探、原位测试、土试资料成果及场地附近有关地质资料,拟建场地地基土构成层序自上而下为:

层杂填土(Qml——层厚0.54.3m,层底标高为8.2012.18m。灰褐、灰黑、褐色,松散状态,以粘性土为主,含植物根茎、砖块碎石等建筑垃圾。由于人文活动影响,该层土厚度不均匀。此层土属于欠固结高压缩性土。

层粉质粘土(Q4al+pl——层厚0.83.2m,层底标高为7.7010.98m。灰褐、黄褐色,稍湿,可塑状态,含少量高岭土、铁锰结核及姜石等,摇振无反应,切面稍粗糙,干强度中等,韧性中等。其静探比贯入阻力Ps值一般为1.322.12MPa,平均为1.66MPa。其标贯试验实测击数N值一般为68/30cm,平均值为7.2/30cm。此层土属中等偏高压缩性土。

层粉质粘土(Q4al+pl——层厚1.75.8m,层底标高为4.438.25m。灰褐、青灰、灰黄色,湿,软塑~可塑状态,孔隙发育,含极少量高岭土及铁锰结核,偶见腐殖质有机质及贝壳碎屑等,摇振无反应,切面粗糙,干强度低,韧性低。其静探比贯入阻力Ps值一般为0.751.35MPa,平均为0.97MPa。其标贯试验实测击数N值一般46/30cm,平均值为5.1/30cm。此层土属中等偏高压缩性土。

层粘土(Q4al+pl——层厚2.04.3m,层底标高7.339.32m。黄褐、褐黄色,稍湿,硬塑,局部可塑状态,含大量深褐色铁锰氧化物及少量青灰色高岭土团块,柱状裂隙较发育。摇震无反应,切面光滑,干强度高,韧性高。其静探比贯入阻力Ps值为2.853.44MPa,平均为3.14MPa。其标贯试验实测击数N值一般为1114/30cm,平均值为12.2/30cm。此层土属于中等压缩性土。

层粉质粘土与粉土互层(Q4al+pl——层厚1.55.9m,层底标高为2.004.98m。灰褐、青灰、灰黄、褐黄色,饱和,粉质粘土呈可塑状态,粉土呈稍密~中密状态。含大量姜石、铁锰结核及高岭土等,摇振反应较明显,切面粗糙,干强度低,韧性低。局部夹薄层状稍密~中密状态粉细砂。其静探比贯入阻力Ps值一般为4.427.15MPa,平均为5.64MPa。其标贯试验实测击数N值一般为917/30cm,平均值为13.5/30cm。此层土属中等压缩性土。

层粉细砂夹粉土(Q4al+pl——未揭穿,最大钻遇11.9m。灰褐、灰黄色,饱和,中密~密实状态,砂料多为石英砂,磨圆度较好,摇振反应迅速,局部夹有粉质粘土、粉土及圆砾。其静探比贯入阻力Ps值为14.1616.73MPa,平均为15.72MPa。其标贯试验实测击数N值一般为1933/30cm,平均值为26.7/30cm。此层土属于中等偏低压缩性土。

天然基础设计参数

地表水:地表水主要由大气降水补给,场地内地表水总体由地势较高地段往地势低洼处径流,排泄主要以地表径流和蒸发为主。拟建场地主要为季节性水流,主要地表水体为派河中水。

地下水:地下水类型:上层滞水、承压水。

上层滞水主要赋存于层杂填土中,含量较小,随季节、气候及地形变化较大。层粉质粘土、层粉质粘土及层粘土呈软塑、可塑、硬塑状态,为隔水层。层粉质粘土与粉土互层及层粉细砂夹粉土中孔隙水含量丰富,地下水类型为承压水。

地下水主要由大气降水渗入、地表渗透补给,地下水径流方向与地表水的径流方向基本一致。地下水受大气降水、季节、气候影响,变化较大。勘探期间测得层耕填土中上层滞水水位埋深0.31.5m层粉质粘土与粉土互层及层粉细砂中承压水水位埋深较浅,承压水头约1.0m,地下水位年变化幅度在1.5m左右。

根据现场钻探、原位测试、结合室内岩土试验成果资料分析,该场地内各层土的地基承载力特征值fak、相应压缩模量Es1-2可按下表取值:

岩土名称

岩土名称

指标

指标

fakKPa

Es1-2MPa

层粉质粘土

140

6.79

层粉质粘土

80

5.58

层粘土

230

11.53

层粉质粘土与粉土互层

170

9.27

层粉细砂夹粉土

260

13.0(经验值)

桩基设计参数

根据《建筑桩基技术规范》JGJ94-2008,结合现场钻探、原位测试结果及我院在本地区所做工程经验,有关预应力管桩及泥浆护壁钻孔桩的侧阻力特征值qsia与桩的端阻力特征值qpa可按下表采用:

层序

及岩土名称

预应力管桩

泥浆护壁钻孔桩

qsiakPa

qpakPa

qsiakPa

qpa kPa

层粉质粘土

30

27

层粉质粘土

25

23

层粘土

45

42

层粉质粘土与粉土互层

28

36

层粉细砂夹粉土

33

14009l≤16m

30

50015≤l30m

5.2 给排水系统方案

5.2.1 设计依据

《建筑给水排水设计规范》GB50015-2019;

《室外给水设计规范》GB50013-2014;

《室外排水设计规范》GB50014-2014;

《消防给水及消火栓系统技术规范》GB50974-2014;

《中小学校设计规范》GB50099-2011

《建筑灭火器配置规范》GB50140-2005;

《污水综合排放标准》GB8978-1996

设计委托文件及建筑设计资料。

 5.2.2给排水设计范围

1)建筑物内生活给水、排水、雨水、污水系统;

2)建筑物内消火栓给水系统;自动喷水灭火系统;大空间智能灭火系统;

3)建筑物内灭火器配置。

 5.2.3给水方案

给水管网布置采用枝状的方式。给水用水接城镇主给水干管。

管径DN100200,给水干管DN150(接城镇给水干管)。给水管最小覆土深度0.6m(车行道下0.7m)。

(1)所有建筑都采用市政供水直接供水。

(2)根据建设方资料,市政水压0.25Mpa

(3)卫生洁具及其给水配件应采用节水型并有产品合格证,并符合CJT164-2014的技术要求。不得使用淘汰产品。水嘴流量大于0.100L/s小于等于0.125L/s;坐便器宜采用双档冲水结构,水箱有效容积不大于5L;小便器一次性用水量不应大于3L;蹲便器一次性用水量不应大于5L;非接触式大便器冲洗阀宜采用机械辅助性开关;淋浴器应符合流量大于0.08L/s小于等于0.12L/s等。

4)供水入户管、给水立管、冷给水干管采用给水主立管采用钢塑复合压力管,螺纹或沟槽式连接;室内冷水管材采用S4PP-R管,热熔连接,PN=1.25MPa

5)室内横支管试验压力:PP-R冷水管:1.0MPa;给水干管设计压力为:0.30MPa。试验压力均为:1.0MPa

6)室内安装的生活给水管上的阀门采用全铜质截止阀,室外阀门井内的阀门采用闸阀,阀门压力等级为1.6MPa

7)给水阀门井及水表井选用给水排水标准图05S502

8)给水阀门井及水表井内闸阀型号:Z45T-16,止回阀型号。H44T-16

5.2.4 雨水排水方案

在校园主干道敷设DN300双壁波纹螺旋雨水管,道路、地面、屋面等雨水进入雨水井,通过雨水管。操场雨水通过敷设DN300双壁波纹螺旋雨水管直接进入规划中的市政雨水管网。

1)各建筑单体均采用重力流雨水排水系统。

2)各建筑屋面采用有组织雨水排水系统,直接排至室外散水坡。

3)室内雨水排水管采用UPVC排水管,粘接。

4各地块内雨水顺沿地形排入校园内雨水管道,再由雨水干管汇集排入市政道路雨水管网,雨水管道管材选用双壁波纹管。

5.2.5 污水系统

1本工程污水,经化粪池集中处理后,直接排放至市政污水管网。

2)卫生间污水立管、生活排水管采用硬聚氯乙烯实壁管,承插胶粘连接。

3)污水横支管、通气管、阳台排水管采用普通UPVC管,粘接。雨水管、空调凝结排水管采用抗氧化及紫外线UPVC管,承插连接。

4PVC-U排水塑料管及管件应符合现行的产品标准《建筑排水用硬聚氯乙烯管材》GB/T5836.1和《建筑排水用硬聚氯乙烯管件》GB/T5836.2。建筑用硬聚氯乙烯PVC-U雨落水管材及管件标准参见QB/T 2480-2000。高密度聚乙烯HDPE排水管产品应符合CJ/T250-2007的要求。

5.2.6室内外消防给水系统

1本项目风雨操场室内设置消火栓系统,综合楼屋面设置18T消防水箱。室内消火栓系统有室外箱泵一体消防设备供给。

1)本单体消防系统设置室内外消火栓系统,室内消火栓由地下车库消防水池及消防泵房联合供给。消防水池有效容积为576立方,本单体为临时高压系统。

2)室内消火栓给水系统用水量为20L/s,由消防泵房临时高压环状给水管提供,火灾延续时间为3h;室外消防水量为30L/s,火灾延续时间为3h,由市政给水管网直接供给;在综合楼屋顶设有有效容积18立方消防水箱;消防水池.消防泵房设计详见地下车库图纸。

3)本建筑自动喷淋系统按中危险II级考虑设计,设计喷水强度为8L/min.m²作用面积160平方米,用水量为30L/s自动喷淋系统火灾延续时间为:1h。系统由自动喷淋泵、消防水池、稳压设备、力报警阀组、管道及水泵接合器等组成。湿式报警阀组设在消防泵房内。

4)大空间智能灭火系统单个喷水流量5L/s工作水压0.6MPa保护半径20m系统设计流量10L/s火灾延续时间60分钟。大空间智能灭火系统设专用消防水泵系统由灭火装置探测器水炮)。信号阀组水流指示器供水管网模拟末端试水装置等组成。

5本地块室外消防用水由市政供水及消防水池提供,室外消火栓均接至环状管网。室外消火栓间距不超过120米,保护半径不超过150米,当生活、消防用水量达到最大时,给水环管可提供室外消火栓灭火时用水量及不小于0.14Mpa水压,室外消火栓采用SS100-1.0型地上式消火栓。

    2、建筑灭火器配置

根据《建筑物灭火器配置设计规范》(GB50140-2005)的规定,本建筑物的火灾种类为A类火灾。建筑火灾危险性等级为中危险等级,选用3公斤手提式磷酸铵盐干粉灭火器,装置于公共走道等地。

5.3 抗震设计

为防止地震时给排水管道系统及消防管道系统失效或跌落造成人员伤亡及财产损失,根据《建筑抗震设计规范》(GB50011-20101.0.2条、第3.7.1条及《建筑机电工程抗震设计规范》(GB509812014)第1.0.4条等强制性条文,应对机电管线系统进行抗震加固。

本项目对直径≥DN65的管道设置抗震支吊架,且此项目抗震支吊架产品需通过FM认证,与混凝土、钢结构、木结构等须采取可靠的锚固形式,具体深化设计由专业公司完成。抗震支吊架的设置原则为:新建工程刚性管道侧向抗震支撑最大设计间距12米,纵向抗震支撑最大设计间距24,柔性管道上述参数减半;(为保证抗震系统的整体安全性,对长度低于300mm的吊杆,也建议进行适当的补强);最终间距根据现场实际情况在深化设计阶段确定。所有产品需满足《建筑机电设备抗震支吊架通用技术条件》CJ/T476-2015

5.4通风工程设计

5.4.1设计依据

1、建设单位设计委托任务书;

2、中华人民共和国工程建设标准强制性条文-房屋建筑部分(2013年)

3、《民用建筑供暖通风与空气调节设计规范》 GB50736-2012

4、《建筑设计防火规范》 GB50016-2014 2018

5、《绿色建筑设计导则》(DBHJ/T010-2014

6、《建筑防烟排烟系统技术标准》GB 51251-2017

7、《通风与空调工程施工规范》GB50738-2011

8、《建筑节能工程施工质量验收规范》GB50411-2007

9、《建筑机电工程抗震设计规范》GB50981-2014

10、《公共建筑节能设计标准 GB50189-2015

11、安徽省《公共建筑节能设计标准》 DB34/5076-2017

12、《中小学设计规范》 GB50099-2011

5.4.2设计范围

通风及防排烟系统设计

5.4.3室内外设计参数

室外设计参数参考淮南:气候分区:夏热冬冷区

计算参数

夏季

冬季

通风计算温度(°C

31.4°C

2.6°C

相对湿度(%

---

---

5.4.4通风系统设计

1、地上部分房间满足自然通风要求。

2、卫生间设置机械通风,自然补风系统,排风量按10-15/h换气次数计算。

3、淋浴间设置机械通风,自然补风系统,排风量按10/h换气次数计算。

5.4.5 风管系统安装

1)空调、通风工程风管除特别说明外,均用镀锌钢板制作,其厚度按下表选用。

5-1钢板风管与配件的板材最小厚度(mm

风管直径或长边尺寸

送风系统

排烟系统

b

圆形

矩形

b≤320

0.5

0.5

0.75

320b≤450

0.6

0.6

0.75

450b≤630

0.75

0.75

1.0

630b≤1000

0.75

0.75

1.0

1000b≤1500

1.0

1.0

1.2

1500b≤2000

1.2

1.2

1.5

2000b≤4000

1.5

1.5

1.5

5.4.6 防腐保湿

1)防腐工程施工需在水管强度试验及风、水管气密性试验合格后进行。而保温工程在防腐后进行。

2)风管、吊架等钢制零配件均需刷二遍防锈漆,外露的还需再刷二遍与周围颜色协调的调和漆颜色由甲方确定

3)生活及消防泵房金属管道、管件和支架等均应做防腐处理,在涂刷底漆前必须清除表面的灰尘污垢锈斑焊渣等物。经除锈处理后刷防锈底漆两遍;对于非保温的明装金属管道、管件及所有支架应先刷防锈底漆两遍,再刷耐热色漆或银粉漆两遍。

5.4.7 设备安装

1)通风设备应有装箱清单、设备说明书、产品质量合格证和产品性能检测报告等随机文件,进口设备还应有商检合格文件。

2)安装在楼板上的风机等设备,应按设计图纸要求做好减振、隔振、防噪等措施。

3) 吊装在楼板下的风机等设备,应设减振支吊架。

4)安装在吊顶内的风机及风管阀门,在其附近的吊顶应设有足够大的检查、维修孔洞。

5)设在室外可遭雨淋的消防通风机必须设防措施。

6)所有设备及管道与结构主体的连接及自身都已进行抗震设计,并且满足《建筑抗震设计规范》(GB50011-2010)第3.7.1条的要求。

7) 系统竣工后,应进行工程验收,验收不合格不得投入使用。

5.4.8防排烟设计

1、防排烟设计

1)本项目地上楼梯间采用自然排烟,5层内可开启外窗总面积之和≥2.0m,且顶层开窗面积大于1.0m

2)地上大于100平方的房间储烟仓内可开启外窗面积大于房间面积的2%则采用自然排烟。

2、防排烟自动控制要求

1)排烟风机、补风机均需有消防电源。 排烟风机、补风机可现场手动启动,通过火灾自动报警系统自动启动,消防控制室手动启动。

2)系统中任意一常闭加压送风口,排烟阀或排烟口启动时,排烟风机、补风机、加压送风机应能自动启动。

3)排烟防火阀在280℃时应能自行关闭,并应连锁关闭排烟风机和补风机。

4)当防火分区内火灾确认后,应能在15S内联动开启常闭加压送风口和加压送风机,并能开启该防火分区楼梯间的全部加压送风机。应开启该防火分区内着火层及其相邻上下层前室及合用前室的常闭送风口,同时开启加压送风机。

5)排烟风机、补风机、排烟风口、防排烟系统中的70°C280°C的防火调节阀的开、闭状态在消防控制中心均有灯光信号显示。

6)排烟风机、补风机均需有消防电源。排烟风机、补风机可现场手动启动,通过火灾自动报警系统自动启动,消防控制室手动启动。

7)设置在高位不便于直接开启的自然排烟窗(口),应设置距地面高度1.3m-1.5m的手动开启装置。

8)排烟管道及其连接部件应能在280℃时连续30min保证其结构完整性。

3、防火阀设置

1)管道穿越防火分区处,排烟风机入口处。

2)穿越通风、空气调节机房等重要的或火灾危险性大的房间隔墙和楼板处。

3)垂直风管与每层水平风管交接处的水平管段上(竖向同一防火分区除外)。

4)穿越防火分隔处的变形缝两侧。

4、防烟措施

1)排烟风机选择消防风机,保证在280℃时能连续工作30min

2)风管与风机连接宜采用法兰连接,或采用不燃材料的柔性短管连接。

3)当风机仅用于防烟、排烟时,不宜采用柔性连接。

4)风管穿越防火分区和防烟分区处均设置防火阀;

5)机械加压送风及机械排烟系统采用管道送风,土建风井内需内衬镀锌钢板风道。风道钢板厚度应符合《通风与空调工程施工质量验收规范》(GB50243-2016)的相关规定执行。

6)本工程防排烟系统安装调试并通过消防部门验收后,维护管理工作按《建筑防排烟系统技术标准》(GB51251-2017)附表G中周期执行。

5.5电气设计方案

5.5.1 弱电设计

1、设计依据

《民用建筑电气设计规范》JGJ16-2008

《电子信息系统机房设计规范》GB50174-2008

《综合布线系统工程设计规范》GB50311-2007

《智能建筑设计标准》GB/T50314-2015

《建筑物电子信息系统防雷技术规范》GB50343-2012

《安全防范工程技术规范》GB/50348-2018

《入侵报警系统工程设计规范》GB50394-2007

《视频安防监控系统工程设计规范》GB50395-2019

《出入口控制系统工程设计规范》GB50396-2007

其他有关现行国家标准、行业标准及及地方标准;

2、设计内容:

综合布线系统、有线电视系统、安全监控系统、校园广播系统。

3、综合布线系统

1)本工程将建立支持语言通信、办公自动化、计算机网络、多媒体传输的超五类综合布线系统。

2)综合布线大对数语言铜缆总配线架安装在校园计算机中心,采用二芯100对语言模块等。

3)综合布线数据光缆总接续柜安装在计算机中心,采用MT-RJ二芯光模块。

4)综合布线数据主干采用12芯多模光缆,语言主干采用三类UTP大对数铜缆。

5)综合布线4对水平对绞线采用超五类UTP,终端模块采用超五类RJ45端口。

6)楼层IDF采用19机柜语言铜缆采用二芯模块条,4对水平对绞线采用RJ45模块光纤采用MT-RJ模块。

7)综合布线系统大对数铜缆,4对水平对绞线与光缆均采用低烟、无卤、无毒、阻燃环保型产品。

4、有线电视系统

1)系统采用独立前端系统基本模式,由前端设备、干线、放大器、分支分配器、支线及终端等组成。

2)本工程有线节目源由室外城市(地区)有线电视网引来。

3)有线电视设备设置在电视机房。前端箱内包括放大器、均衡器、分配器等设备。

4)分配网络采用分配分支的分配型式,干线电缆选用 SYWV-75-9,支线电缆选用SYWV-75-5 ,穿镀锌钢管暗敷。

5、安全监控系统

1)本工程的安全防范由视频监控系统实施。

2)安全防范控制室设置校园弱电监控系统房间内,负责整个校园的安全防范控制。安全防范控制室对所有报警装置及视频摄像机进行监控。

3)在校园的各出入口,主要道路等其他公共建筑等场所设监视摄像机。

4)摄像机的~220V电源,由弱电间提供,摄像机本身配置有变电、整流及应急电池。规模较小也可直接由保安控制室提供电源

5)安全系统配置数字记录器,能连续地记录摄像机的数据(每天24小时,一个月),以便记录所有监视区的活动情况,并使画面随时再现成为可能。配置录像磁盘将被重复使用,当摄像机的探测装置探测到异常情况时,录像磁盘上所录下的在异常情况发生以前15s的那一段将会被保持,以便保安人员追踪事件的全过程。

6CCTV摄像机具有固定、摇头、俯仰移动、变焦和适用于照度低环境等特性,并装在能获取最好画面的位置。视频电缆选用 SYV-75-5,控制电缆选用 RVVP-2X0.5,电源线选用BV-2X2.5缆线,敷设方式采用穿镀锌钢管暗敷 。

6、校园广播系统

1)校园广播采用全数字式广播系统设计,该系统采用总线型布线结构,简洁方便。系统主干无需单独布线,基于IP网络的节目传送,应用于网络建设,实现音频广播、视频监控、计算机网络的多网合一,线材和施工成本均低于常规系统,系统分100个分区和可扩展到250个分区,分区规划更改时不必重新敷设线路,只需改变终端的IP地址,即可重新规划分区,不必重新布线。此功能最宜于学校使用,学校每学期或不定期会调整教室,此时就表现出了它的优越性。

2)教室:采用定压式音箱加IP网络适配器的方式,一个IP网络适配器带一对音箱,IP网络适配器可设置在讲台内,电子白板两侧离地2.4米各设置13W-6W壁挂定阻扬声器。各教室解码服务器采用一条超五类4对屏蔽线缆引至弱电井内分支器,广播中心可通过校园的局域网对整个学校的广播进行控制,同时整个系统具有同时播放六个不同的音源, 可实现6路音源现场选择或中心选择广播的功能。

3)走道:楼层的走廊内、楼梯口处设置3W-6W壁挂音箱,安装高度为底距地2.5米,广播信号通过RVS2*1.5线缆引至弱电井内的广播设备,RVS2*1.5线缆单独穿管进行敷设,走廊广播分多个分区。分别在各区域弱电井内设一台广播机柜,通过学校的局域网连接至广播控制中心。

4)控制中心:广播中心设在学校广播机房,配置19"落地机柜,广播操作台,内设播放主机、控制主机、解码服务器、功率放大器和CD/MP3机、寻呼话筒、调谐器等。功率放大器按前端扬声器功率

7、火灾自动报警系统

在综合楼、地下车库设置火灾报警系统。详见消防设计专篇。

5.5.2 强电设计

1、设计依据

1)国家有关设计规范、标准:

 《民用建筑电气设计规范》                 JGJ 16-2008

《供配电系统设计规范》        GB50052-2009

《低压配电设计规范》        GB50054-2011

《建筑物防雷设计规范》                 GB50057-2010

《建筑照明设计标准》        GB50034-2013

《教育建筑电气设计规范》                  JGJ310-2013

《消防应急照明和疏散指示系统技术标准》     GB 51309-2018

2)业主的设计任务书及设计要求

3)建筑工种提供的平、立、剖面相关专业提供的用电资料及业主提供的资料。

2、设计范围及内容

1380V/220V配电系统。

2)照明系统

3)建筑物防雷、接地系统

高压供电电源为10kV,主供进线电缆拟采用为YJV22-10kV-3*300,备用进线电缆拟采用YJV22-10kV-3*185,采用穿管地埋敷设至校区主配电房。主供进线电缆由望水路高线线路引至,备用进线电缆由肥光路高线线路引至。(本区域处于引江济淮腹地,上位规划变电站未确定!)

3、负荷等级与供电电源

1)本工程地下车库消防应急照明、消防风机、防火卷帘、消防水泵等消防设备、以及排污泵、生活水泵、照明等为一级负荷。地上建筑走道照明、消防应急照明等消防负荷为二级负荷。其它均为三级负荷。

2)供电电源:220/380V低压配电由校园配电房引来,其中一、二级负荷采用两路10kv市电电源供电,两路10KV的专线引至不同的市政开闭所,满足一、二级负荷供电要求。

3)用电负荷预测:

地上建筑面积为50464m2,按70W/ m2估算,

   负荷小计:50464*0.07=3532.5KW

地下建筑面积为15208m2,按20W/ m2估算,

   负荷小计:15208*0.02=304.2KW

负荷总计容量:(3532.5+304.2*0.7/0.85/0.9=3510 KVA

配电房配置21000KVA+2800KVA变压器。

高压供电电源为10kV,主供进线电缆拟采用ZR-YJV22-10kV-3*300,备用进线电缆拟采用ZR-YJV22-10kV-3*185,采用穿管地埋敷设至校区主配电房。主供进线电缆拟由望水路高线线路引至,备用进线电缆拟由肥光路高线线路引至。具体方案以供电部门批复为准。

4)在风雨操场一层设置配电间或电井,电源由配电间或电井沿电缆桥架敷设至各层。

4、低压配电

1)校园低压配电柜的馈电线路均采用铠装型电力电缆WDZ-YJY22从室外引到风雨操场,其中引至消防设备的配电线路采用WDZN-YJY电缆。

    2)照明、动力配电支线采用低烟无卤阻燃WDZ-BYJ-500型塑料交联绝缘铜芯线穿钢管在墙、楼板或吊顶内敷设。

    3)至主要设备的低压配电线路的配电方式采用放射式,至一般设备的配电方式采用放射与树干混合方式配电或链式配电。

    4)每层设置电气垂直竖井,电气垂直竖井内设置楼层配电箱及安装垂直电缆桥架。施工结束后采用防火材料将楼板的预留孔封堵。

5、照明系统

1)主要场所照明功率密度值按现行国家标准《建筑照明设计标准》GB50034-2013执行。

功能房间           功率密度          照度值

教室、阅览室        8W/ m²           300lx

            多媒体教室          8W/ m²           300lx

                        8W/ m²           300lx

            计算机室            13.5W/ m²        500lx

            公共走道            2W/ m²           50LX

卫生间              3W/ m²           75LX

楼梯间              3.5W/ m²         100LX

   2)照明灯具:

一般照明系统主要以格栅或带罩荧光灯为主,前厅、走道等公共部分照明灯具以LED灯为主。设计中所选用荧光灯具均采用高品质、节能型、高显色T5荧光灯管,并配以高品质起辉器和高功率因数的电子镇流器,气体放电灯功率因数补偿到0.9及以上。

3)应急和疏散照明

① 本工程采用集中电源集中控制型消防应急照明和疏散指示系统。蓄电池初装应急时间不小于1.5小时,蓄电池达到使用寿命周期后标称的剩余容量供电持续工作时间不小于0.5h+5s

② 应急照明的配电线路均穿焊接钢管保护,暗敷在非燃烧体内时,保护层厚度不应小于30mm,明敷时焊接钢管需涂有防火涂料。

③ 疏散楼梯、疏散走道和安全出口处均设置疏散指示照明。楼梯间、前室或合用前室内的地面最低水平照度不低于10Lx。人员密集场所疏散照明照度不低于3Lx。发生火灾时仍需正常工作的消防设备房应设置备用照明,其作业面的最低照度不应低于正常照明的照度。且最小持续时间不小于180min

6、接地及防雷措施

1)本工程工程采用联合接地方式,利用大楼基础桩基及承台内主钢筋作接地极。接地电阻应不大于1欧姆。

2)在每个单体内分别设置总等电位联结端子箱MEB,进出户各种金属管道、铠装电缆金属外皮、强弱电进线金属保护管等均应采用接地连接线与MEB焊接连通。

3)本工程保护接地采用TN-C-S制。

4)每层电气竖井内设等电位联结干线,其底端与基础共用接地体连接,在正常情况下不带电的各层金属器件(包括电气设备外壳、风管、水管等)均须与等电位连接干线可靠相连。

5)本工程为二类防雷建筑物,屋面上敷设不大于10M*10M12M*8M的避雷网格,引下线利用柱内外侧两根φ≥16主钢筋,间距不大于25米。

6)为防止雷电波侵入,本工程拟在变压器低压侧、配电箱和分配电箱包括屋面设备配电箱、计算机房的电源柜等处设置过电压保护器(SPD)。

7)建筑物内的所有电子信息系统均按《建筑物电子信息系统防雷技术规范》规定的D级标准设置SPD,并应根据被保护设备的工作电压、接口形式、特性阻抗、传输介质、信号传输树立、频带宽度等参数选用插入损耗比、限制电压不超过设备端口耐压水平的SPD

8)卫生间、厨房等潮湿场所及一般场所的插座回路均设置漏电保护开关。

第六章  节能与资源综合利用

6.1 用能标准和节能规范

6.1.1 原则和标准

1、坚持节约与开发并举,把节约放在首位的方针,提高能源利用率,减轻环境污染,走可持续发展道路。

2、认真贯彻国家产业政策和行业节能设计规范,严格执行节能技术规定,努力做到合理使用能源和节约能源,充分考虑能源二次使用和资源综合利用,以求最大限度地节约能源和资源。

3、积极采用先进的节能新材料、新工艺、新技术,严禁采用国家或行业主管部门已公布的淘汰落后工艺。

6.1.2 规范和依据

1、国家计委、建设部等《关于基本建设和技术改造工程项目可行性研究报告增列节能篇(章)的暂行规定》的通知;

2、《国务院关于加强节能工作的决定》(国发【200628号);

3、《中华人民共和国节约能源法》(【199790号主席令);

4、《中国节能技术政策大纲》(2006年版);

5、《评价企业合理用电技术导则》(GB3485);

6、《评价企业合理用热技术导则》(GB3486);

7、《评价企业合理用水技术导则》(GB7119);

8、《设备及管道保温技术通则》(GB4272)。

6.2 节能措施

节约能源已成为当今世界人们关注的问题。设计中如何优化节能措施,是项目建设必须认真考虑的问题。本项目的主要节能措施如下:

6.2.1绿色建筑节能

1、严格执行国家相关节能规范,从建筑设计上满足建筑的保温隔热性能达到节能要求指标。

2、采用分散式房间空调器进行空调和(或)采暖时,其能效比、性能系数应达到《房间空气调节器能源效率限定值及能效等(GB12021.3-2010)表2中能效等级2级的指标,《转速可控型房间空气调节器能效限定值及能效等级(GB21455-2013)表1,表2中能效等级2级的指标。

6-1 房间空气调节器能源效率规定值

类型

额定制冷量CC W

能效比EER W/W

整体式

3.10

分体式

CC≤4500

3.40

4500<CC≤7100

3.30

7100<CC≤14000

3.20

6-2转速可控型房间空气调节器能源消耗效率(SEER)规定值

类型

额定制冷量CC W

能效比SEER Wh/Wh

分体式

CC≤4500

单冷型

5.0

热泵型

4.0

4500<CC≤7100

单冷型

4.4

热泵型

3.5

7100<CC≤14000

单冷型

4.0

热泵型

3.3

3、本工程各空调风机均选用节能低噪声设备。

4、设计尽量利用自然通风方式。

5、本设计普通通风系统风机的单位风量耗功率Ws≤ 0.27W/m/h,满足节能标准要求。

6、围护结构传热系数严格执行国家相关节能规范,从建筑设计上满足建筑的保温隔热性能达到节能要求指标。

7、合理优化室外机机位尺寸优化设计,保证室外机良好的通风散热效果,节省能源。

8、屋面:建筑屋面采用挤塑聚苯板;外墙:建筑外墙体采用岩棉复合板;外窗:建筑外窗采用断热桥铝合金中空低辐射玻璃窗6Low-E+12A+6,玻璃为透明中空玻璃,空气层为12mm厚。

6.2.2 电气节能

1、对动力设备和管线按规程进行定期检查,保证设备在最佳状态下运行,减少电损耗。

2、在变电室设集中无功功率自动补偿装置。要求补偿后功率因数≥0.9

3、选购节能型电力变压器,降低变压器的能耗。

4、变电所深入负荷中心,用电负荷供电半径控制在 150m内,以减少电缆负荷损耗。

5、合理确定变压器容量,变压器均采用Dyn11型结线、低损耗、低噪声节能干式变压器,采用大干线配电的方式,减少线损,同时合理选用配电形式减少配电环节。

6、无功功率因数的补偿采用集中补偿和分散就地补偿相结合的方式,变电所低压处设置集中补偿,补偿后的功率因数不能小于 0.95。荧光灯、金卤灯等采用就地补偿,选择电子镇流器或节能型高功率因数电感镇流器,荧光灯单灯功率因数不小于 0.9 ;气体放电灯单灯功率因数不小于 0.9

7、根据照明场所的功能要求确定照明功率照度密度值,且必须符合《建筑照明设计标准》

50034-2013的要求设计。

8、采用高光效光源、高效灯具。一般工作场所采用细管径直管荧光灯和紧凑型荧光灯。

9、选用绿色、环保且经国家认证的电气产品。在满足国家规范及供电行业标准的前提下,选用高性能变压器及相关配电设备,选用高品质电缆、电线降低自身损耗。

10、办公室分层计量,有条件时做到分户计量;公共建筑对单位内部的照明、空调、信息等系统根据用电性质分类计量。

6.2.3 推广绿色照明

1、推广紧凑型荧光灯、细管径荧光灯以及其他高效照明产品,例如金属卤化物灯、目光色镝灯、高压钠灯等。

2、建筑物走廊和楼梯灯具采用声光控开关,以利节能,避免长明灯。

3、道路采用光伏太阳能供电的大功率的LED路灯。

6.2.4 给排水节能环保设计

 1、给排水节能设计

1)校区内给水设施由市政压力直接供给。

2)室内排水管道选用塑料排水管。水嘴采用陶瓷阀芯。

3)卫生器具配件与水池(箱)液位控制阀采用节水、质优、可靠性强的产品。坐便器采用不大于5升冲洗水箱

4)所有水泵采用高效、低噪型产品。

5)加强物业管理措施,对重要设备监控

6)给水、均设置总表计量措施。

 2、给排水环保设计

1电梯基坑设污水坑收集,由潜污泵提升排放至室外污水窨井。

6.3绿色建筑节水

1、按国家标准《建筑给水排水设计规范》GB50015-20032009版)确定生活用水定额。

2、生活给水竖向分区:(1)充分利用市政压力供水;(2)各分区最低卫生器具配水点的静水压力不大于0.35MPa;(3.配水横支管上宜设有减压阀,阀后压力控制在0.2MPa;(4)选择合理的加压供水方式。

3、生活加压水泵的选择:(1)水泵的Q-H特性曲线应随流量的增大扬程逐渐下降;(2)水泵应在高效区间内运作。

4、给水水嘴采用陶瓷芯等密封性能好、能限制出流流率并经国家有关质量检测部门检测合格的节水水嘴;

5、水嘴流量不大于0.100L/s,双档坐便器水箱有效容积不大于5L大便冲洗阀一次用水量不大于5L,小便器冲洗阀一次用水量不大于3L

6、公共卫生间宜采用红外感应水嘴、感应式冲洗阀小便器、大便器等能消除长流水的水嘴和器具;

7、合理配置水表等计量装置:建筑物的引入管、各卫生间引入管及公用建筑物需计量的水管上均应设置水表。

8卫生器具采用节能节水型产品。无障碍厕位采用带两档式冲水的6L水箱座便器;给水尽量利用市政管网直供,各单体均设置计量水表。水管及保温材料均采用导热系数小、保温性能好的产品,以减少能耗。

9合理选择供水管的管材和管径,减少沿程损耗,完善各种阀门和计量系统,防止管线渗漏。

本项目室外做好管道基础处理和覆土施工,控制管道埋深,加强管道工程施工监督,严格把关施工质量,管道基础确保平整,管道周围不得有硬块或尖状物,遇软地基时要回填沙石分层夯实;支墩的后背必须紧靠原状土,若有空隙要用相同材料填实;回填土必须夯实,密实度应达90%以上,车行道必须回填杂砂石,回填时不能从一边侧边冲压管道;严格材料的验收、检查制度,管道在搬运、存放时要按要求执行,钢管及钢制件按标准严格进行防腐;做好管道试水试压工作,格按验收规程进行,认真做好管道施工竣工图绘制,及时归档备案,方便管网维修

第七章  环境保护

7.1 编制依据

l、《中华人民共和国环境保护法》:

2、《建设项目环境保护管理条例》国务院令253号;

3、《开发建设项目水土保持方案管理办法》;

4、《开发建设活动环境管理人员行为规范》。

7.2 环境保护执行标准

1、《地表水环境质量标准》(GB3838-2002

2、《环境空气质量标准》(GB3095-2012

3、《城市区域环境噪声标准》(GB3096-93

4、《建筑施工场界噪声限值》(GBl2523-2011

5、《污水综合排放标准》(GB8978-1996

6、《大气污染物综合排放标准》(GBl6297-1996

7.3项目建设对环境的影响分析

1、项目建设期对环境的影响

本项目建设过程中对环境必将造成一定的不利影响,其影响主要是:工程占地和场地平整对土壤、植被及树木的破坏;开挖的土方表面干燥后,风沙扬尘对大气环境和人体健康的影响;工程施工噪声对周围环境造成的影响。

2、项目运营期对环境的影响

项目运营期间,会产生一定量的废水、废气及固体废弃物,对周围环境也会产生一定的影响。

7.4环保设计

1、采用高效率、低噪声、低振动的空调、通风设备。

2、为满足各使用场合的噪声要求,对有振动设备进行隔振处理,有噪声设备采取消噪措施。

3、所有通风设备均选用低噪声产品,采用软管连接,必要时设置消声设备。

4、穿越机房围护结构所有管道和安装洞周围的缝隙都严密封堵。

5、根据周围环境的要求进行适当的隔声处理。

7.5环境保护措施

1、项目建设期环境保护措施

工程施工中产生的废渣石,应本着因地制宜、就近利用的原则,首先应尽量为工程本身利用,以减少占地和节约工程费用,其余部分也可以作为其他工程的建筑材料,对多余部分,应由工程建设单位会同有关部门,为本工程的弃土制定处置计划,选择合适的地点作为弃场,尽量少占地和不占农田,并应注意防止水土流失。对较大的渣石弃物,应覆土植草以减少对植被的破坏和对生态环境的影响。

为减少工程施工对农业和土壤的破坏,施工作业时,要制定分层取土、分层堆放、分层回填的施工操作制度,并严格监督执行,坚决制止乱挖乱堆,破坏土壤结构的作业行为,采取有效措施,将农业损失和土壤破坏程度控制在最低水平,力争工程竣工后较短的时间内土壤肥力得到恢复。

在工程施工过程中毁坏的树木和植被,工程完工后必须尽快植树造林,把植被覆盖率迅速恢复到原有水准,最大限度减少水土流失和土壤退化。道路和管线铺设,应尽量缩短施工时间,管线尽量地埋。对裸露的地面和堆置的土方,适量洒水抑尘,或采取遮盖和围护等措施。剩余的土方需用专用车辆运至指定地点堆存,并对存放点采取碾压、绿化、洒水等防尘措施。运输车辆不能超载,防止运输过程中的土壤泼洒。

为减少施工噪声对周围居民的影响,工程在距居民区100m的施工区域不允许在夜间10时至次日早晨6时内使用噪声超标设备施工,夜间施工时也要避免各种施工机械设备同时起动,最大限度减少声源迭加影响。施工机械设备和施工方法的选择在制定施工方案时考虑,尽量采用低噪声机械,对夜间一定要施工又要影响周围居民环境的工地,应对施工机械设备采取降噪措施,同时也可在工地周围设立临时的声障之类的装置,以保证居民区的声环境质量不超标。

2、项目运营期环境保护措施

1)污水处理

项目的污水量可按给水量的80%计,根据各具体污水的特点,分别对产生的废水进行如下局部处理:

生活污水经隔栅隔渣处理,达到《水污染物排放限值》(DB44/26-2001)三级标准(第二时段),即CODCr≤500mg/lBOD5≤300mg/lSS≤400mg/l后排入市政污水管网。

2)气体污染治理

本项目一般情况下,没有天燃气污染,污染物产生较少,因此将不会对内外环境空气质量产生明显影响。

3)固体废弃物处置

固体废弃物包括丢弃的纸张、餐盒、塑料袋等。定期清扫,保持地面干净。在人流密度大,保洁难度高的区域,如出入口、厕所等,设垃圾箱和专人清扫,由环卫部门装车收集运走,日产日清。生活垃圾交由环卫部门统一处理。

7.6 环境评价结论

本项目各具体工程建成投入使用后可能产生环境影响的主要污染来源包括:活动人员污水和生活垃圾等。本项目各项工程建设和投入使用后,其产生的污染源经有效处理后,将不致对周围环境产生明显影响。本项目的建设从环保角度而言是可行的,对所在地区的环境质量不会造成明显影响。

第八章 绿色建筑设计说明

8.1绿色设计目标

依据《本项目按照《绿色建筑评价标准》(GB/T50378-2014)二星级绿色建筑标准要求进行规划设计,实现二星级绿色建筑目标。

8.2 设计依据

1)《淮南市绿色建筑发展条例》

2)《绿色建筑评价标准》(GB/T50378-2014

3)《绿色建筑设计导则》(DBHJ/T010-2014

4)安徽省《公共建筑节能设计标准》(DB34/5076-2017

5《建筑节能与可再生能源利用通用规范》GB 55015-2021

6)《民用建筑绿色设计规范》(JGJ/T 229-2010

7)《民用建筑热工设计规范》(GB50176-2016

8)《建筑给水排水设计规范》2009版(GB50015-2003

9)《民用建筑节水设计标准》(GB50555-2010

10)《建筑与小区雨水控制及利用工程技术规范》(GB50400-2016

11)《节水型卫生洁具》(GB/T31436-2015

12)《民用建筑供热通风与空气调节设计规范》(GB50736-2012

13)《建筑照明设计标准》(GB50034-2013

14)《建筑采光设计标准》(GB50033-2013

15)《民用建筑隔声设计规范》(GB50118-2010

16)《声环境质量标准》(GB3096-2008

17)《智能建筑设计标准》(GB50314-2015

18)《无障碍设计规范》(GB50763-2012

19)《建筑外窗气密、水密、抗风压性能分级及其检测方法》(GB7106-2008

20)《全国民用建筑工程设计技术措施/给水排水》(2009年版)

21)《安徽省绿色建筑适宜技术指南》(2013年版)

22)其他相关技术规范、标准

23)国家、省、市现行的相关法律、法规、规范性文件

8.3各专业绿色建筑设计说明

8.3.1规划、建筑专业

1)本项目布局合理,场地内交通组织合理流畅,场地内不含有排放超标的污染源。

2)本项目节约利用土地,容积率为0.66

3)本项目场地内合理设置绿化用地,绿地率为36.5%,室外绿地及活动场地向周边开放。

4)本项目合理开发利用地下空间,地下建筑面积与用地面积之比为20.94%

5)场地内环境噪声符合现行国家标准《声环境质量标准》GB3096-2008 的规定。

6)项目经过模拟计算,场地内风环境有利于室外行走、活动舒适和建筑的自然通风。

7依据《无障碍设计规范》(GB50763-2012)进行无障碍设计。

8)建筑节能经计算达到安徽省《公共建筑节能设计标准》(DB34/5076-2017)和《建筑节能与可再生能源利用通用规范》GB 55015-2021的节能要求。

9)本项目在室内设计温、湿度条件下,建筑围护结构内表面不得结露。

10)本项目合理设置停车场所,设地下机动车库及地面车位,非机动车停车设置地下室。

11)本项目结合场地自然条件,对建筑的体形、朝向、楼距、窗墙比等进行优化设计。

12)本项目主要功能房间的采光系数满足现行国家标准《建筑采光设计标准》GB50033-2013要求。

13)本项目主要功能房间有百叶、窗帘等的控制眩光措施。

14)本项目合理设置外窗可开启面积,室内自然通风环境满足要求。

15)本项目室外夜景照明光污染的限制符合现行行业标准《城市夜景照明设计规范》JGJ/T 163的规定。

16)主要功能房间的室内噪声级达到现行国家标准《民用建筑隔声设计规范》GB50118-2010中的高要求标准的数值。

17)主要功能房间的外墙、隔墙、楼板和门窗的隔声性能满足现行国家标准《民用建筑隔声设计规范》GB 50118-2010 要求。

18主要功能房间都能通过外窗看到室外自然景观,且无视线干扰。

8.3.2结构专业

(1)本项目未采用国家和地方禁止和限制使用建筑材料及制品。

2)建筑造型要素简约大气,最大限度减少装饰性构件。

3)本工程采用高强结构材料,采用高性能混凝土、高强度钢。混凝土结构中梁、柱纵向受力普通钢筋应采用不低于400MPa级的热轧带肋钢筋。受力普通钢筋使用不低于400MPa级钢筋占受力普通钢筋总量的85%以上。

4)现浇混凝土采用预拌混凝土,砂浆全部采用预拌砂浆。

8.3.3暖通专业

1)本项目不采用电热锅炉、电热水器作为直接采暖和空气调节系统的热源。

2)本项目不采用空调系统。

3)本项目风机采用高效节能型产品,普通机械通风系统风机单位风量耗功率为0.27W/m3/h)。

4)本项目公共卫生间设置机械通风,能保持负压,避免污染物串通到其他空间或室外活动场所。

8.3.4给排水专业

1)在方案、规划阶段制定水系统规划方案,统筹、综合利用各种水资源。

2)采取有效措施避免管网漏损:选用密封性能好的阀门、设备,使用耐腐蚀、耐久性能好的管材、管件,并根据水平衡测试的要求安装分级计量水表,计量项目用水量。

3)本项目1-3层由市政压力直供,市政供水压力为0.28MPa;低层部分设减压阀保证各用水点处供水压力不大于0.20MPa,且不小于用水器具要求的最低工作压力。

4)采用节水器具和设备,卫生器具均选用节水器具,节水器具用水效率等级不低于《水嘴用水效率限定值及用水效率等级》(GB 25501-2010)、《小便器水效率限定值及用水效率等级》(GB 28377-2012)和《坐便器用水效率限定值及用水效率等级》(GB25502-2010)中2级。

5)本项目设置雨水回收系统,收集部分场地雨水、空调冷凝水用于场地绿化灌溉、道路浇洒。

6)本项目场地绿化灌溉采用喷灌方式。

8.3.5电气专业

1)走廊、楼梯间、门厅等场所照明系统采取分区、定时、感应等节能措施。

2)建筑智能化系统定位合理,信息网络系统功能完善。

3)建筑室内照度、统一眩光值、一般显色指数等指标满足《建筑照明设计标准》GB 50034-2013中的有关要求。

4)采用LEDT5节能型高效荧光灯并配置高效节能型电子镇流器,在改善照明质量的同时达到节能的目的,使荧光灯的功率因数补偿至0.90以上。所有房间或场所的照明功率密度值不高于现行国家标准《建筑照明设计标准》GB 50034 规定的目标值。

5)采用配备高效电机及先进控制技术的电梯,两台及以上的电梯采用群控措施。

6)配电变压器选用满足现行国家标准《三相配电变压器能效限定值及能效等级》GB 20052-2013规定的节能评价值。

7)水泵风机及其他电气装置满足《通风机能效限定值及能效等级》GB19761-2009、《清水离心泵能效限定值及节能评价值》GB19762-2007)的节能评价值。

8)夜间照明不对外产生直射,室外夜景照明光污染的限制符合《城市夜景照明设计规范》JGJ/T 163-2008的规定。

9)本项目设置能耗监测系统,对建筑照明系统以及特殊用电等能耗进行分项计量,同时根据能源种类,对能耗进行分类计量。实现分区域监测、计量与集中管理。

8.3.6绿色建筑预评估

项目名称

淮南市寿县迎河中学(高中部)风雨操场项目

评价指标

节地与室外环境

节能与能源利用

节水与水资源利用

节材与材料资源利用

室内环境

指标序号i

1

2

3

4

5

控制项

评定结果

满足

满足

满足

满足

满足

评分项

权重wi

0.16

0.28

0.18

0.19

0.19

适用总分

100

96

90

69

100

实际得分

56

64

67

39

58

得分Qi

56.0

66.7

74.4

56.5

58.0

加权得分wiQi

9.0

18.7

13.4

10.7

11.0

加分项得分Q8

0

总得分ΣQ

62.8

绿色建筑等级

一星级(50分) 二星级(60分) 三星级(80分)

第九章  职业安全卫生与消防

9.1危害因素及危害程度分析

9.1.1火灾爆炸

本项目在建设过程中机械设备占很大比例,用电量较大,所以应加强对火灾的预防,加强消防工作,确保消防安全。

9.1.2触电

在建设过程中,有用电设备,应特别注意,会发生触电伤害事故。

9.1.3机械危害

在建设过程中有电机转动设备,起重设备、混凝土搅拌机等,会有机械伤害危险。安全操作规程不完善或操作人员没有严格按照操作规程进行操作,则有可能发生安全事故,对操作人员或其它人员造成人身伤害。

9.1.4噪音危害

建设工程中的机器转动、搅动机械等设备,有噪音伤害因素。

项目运营过程中机房噪音较大,需做防护处理。

9.2 安全措施方案

9.2.1建设过程中的安全防护措施

1、严格执行各种施工安全规程,落实安全责任制。

2、施工现场道路、电气线路、材料堆放场等的平面布置,要符合安全、卫生要求。

3、各种机电设备的安全装置和起重设备的限位装置,要安全有效,经常检查和维修保养。

4、脚手架、井字架和安全网要指定专人维护保养,发现有变形、倾斜、摇晃等情况,要及时加固。

5、各种坑井,易燃易爆场所,变压器周围要指定专人设置围栏和安全标志,夜间要设红灯示警。

6、凡直接从事带电作业的,必须穿绝缘鞋、戴绝缘手套,防止发生触电事故。

7、从事有尘、有毒、噪声等有害作业的,要配戴防尘、防毒口罩和防噪声耳塞等防护用品。

8、建筑物勒脚处设防湿层,外墙采用热稳性良好的建筑材料。

9.2.2项目运营中的安全防护措施

1、传染病预防

本项目投入使用后,属人口密集区,为易传播各种流行性疾病的公共场所,应按照《中华人民共和国传染病防治法》及其它相关条例的要求,制定相应的卫生管理办法,健全卫生检疫防疫制度,对各类服务设施等人流量较大的场所采取合理有效的消毒卫生措施,以确保良好的工作生活环境。

2、噪音防护

机组和泵类集中设置在机房内,在布置上进行局部隔离,利用建筑物隔音。值班人员在控制室内通过PLC监控,巡检人员进入机房需佩戴护耳器。

9.2.3劳动安全卫生机构设置及人员配备

学校已经建立健全劳动安全机构,其主要职责是:安全教育、安全措施的落实和维护保养、安全检查、安全监督、劳动保护、抢救病人等。本项目纳入全场统一安全管理工作。

9.3 消防

9.3.1消防设计

根据《建筑设计防火规范》GB50016-20142018年版)的有关规定,建筑物建筑面积4118高度三层,耐火等级二级,火灾危险性丙类,最大建筑物体积大于50000m3,高度小于24m,则室外消防用水量为40L/s,室内消防用水量为10L/s。火灾延续时间为3小时。

该工程建筑面积

消防系统采取独立的供水系统,场区消防管网采取环状管网,由消防水泵从水池取水,消防管网的压力稳定由稳压装置(气压罐+稳压泵)提供。场区内设室外消火栓,消火栓间距不得大于120米,使每个建筑物均处于消火栓防护范围内。

9.3.2消防安装

(1)消火栓箱采用铝合金箱体,箱体执行国家标准 GB14561-93,安装参照15S202-21单栓型号SNZ65,箱体尺寸为:700x160x1800h。内设:DN65消火栓一只;DN65L=25m衬胶水带一条;消防按钮一个(做信号用)。JPS0.8-19消防软管卷盘1个(30米) 4千克磷酸铵盐干粉灭火器2具,消火栓箱体玻璃门不宜采用普通玻璃,采用安全玻璃。

(2)消火栓栓口安装距地面1.10m,接消火栓支管管径为DN65,距地面0.60m~0.95m

(3)喷淋水泵接合器SQS150-A型,安装图集见99S203。水泵接合器布置详见室外消防给水总图。

(4)自动喷水系统安装见04S206,湿式报警阀ZSFZ150,信号蝶阀ZSFD-16Z,水力警铃ZSJL,水流指示器ZSJZ150,安装参见04S206-75,末端试水装置参见04S206-76

(5)阀门压力等级为2.0MPa

(6)管材及接口:消火栓管道采用热浸锌镀锌钢管,喷淋系统管道采用内外壁热镀锌钢管。管径≤50mm采用螺纹和卡压连接,管径>50mm采用沟漕式卡箍管接头及配件。

(7)消火栓管道试验压力为1.40MPa,喷淋管道试验压力为1.40MPa

(8)本工程室外消火栓间距不大于100m,且距本建筑不小于5m,详见室外给排水施工图。

(9)消火栓、喷淋控制要求:

消火栓泵组控制要求:

a 手动:消防泵房,消防控制室启各水泵;

b 自动:消防泵出口压力开关及屋顶水箱出水管流量开关启动各水泵;

c 主泵双电源切换,降压启动及自动巡检。

d 由权限专业人员停泵。

喷淋泵组控制要求:

a 手动:消防泵房,消防控制室启各水泵;

b 自动:由报警阀处的压力开关及屋顶消防水箱喷淋出水管流量开关启动各水泵;

c 主泵双电源切换,降压启动及自动巡检。

d 由权限专业人员停泵。

9.3.3 消防控制中心

1、本工程的消防控制室设有直通室外的出口,负责本区的火灾自动报警、联动控制、火灾应急广播及消防电话通讯及本区综合安防。消防控制室设有直通室外的出口。

2、消防控制室可联动所有与消防有关的设备。

3、消防控制室的报警联动设备由火灾报警控制主机、联动控制台、CRT显示器、打印机、广播设备、消防直通对讲电话设备、电源设备等组成。

消防控制室可接收感烟、感温、可燃气体等探测器的火灾报警信号及水流指示器、检修阀、压力报警阀、手动报警按钮、消火栓按钮等动作信号。

4、消防控制室可显示消防水池、消防水箱水位,显示消防水泵等的电源及运行情况。

9.3.4灭火器配置

1)设计依据:本设计依据国家标准 《建筑灭火器配置设计规范 》(GB50140-2005)本单体危险等级为A类中危险级,采用MF/ABC-4型手提式干粉(磷酸铵盐)灭火器,每消火栓处设置24千克磷酸铵盐干粉灭火器,置于消火栓箱体内。

2)灭火器应定期检查,更换失效的灭火剂。

9.3.5火灾自动报警系统

本工程采用集中报警控制系统。在综合楼架空层设置消防控制室。综合楼、地下车库设置火灾报警系统。

系统组成:火灾自动报警系统;消防联动控制系统;火灾应急广播系统;消防直通电话对讲系统;防火剩余电流动作报警系统;防火门监控系统;消防设备电源监控系统。

1、触发装置

系统中的触发装置是能自动或手动向火灾报警器发送火灾报警信号的装置。自动触发装置主要是指火灾探测器,手动触发装置是指手动火灾报警按钮。火灾探测器是系统的感觉器官,它的作用是监视被保护区域有无火灾发生。一旦发现火情,就将火灾的特征物理量,如温度、烟、雾、气体和辐射光等转换成电信号,立即向火灾报警控制器发送报警信号。

2、控制器和辅助装置

1)火灾报警控制器是火灾自动报警系统的重要组成部分,担负着为火灾探测器提供稳定的工作电源、监视探测器及系统自身的工作状态,接受、转换、处理火灾探测器输出的报警信号,进行声光报警,指示报警具体部位及时间,同时执行相应辅助控制等逐项任务。它是整个报警系统的大脑,是整个系统的控制指挥中心。

2)控制器具有:火灾监控报警功能、自检功能、故障检查报警功能、电源切换功能、外控消防联动系统功能。

3)报警系统中常用的辅助设备有警铃、辅助指示装置(模拟显示盘、辅助指示灯、疏散指示灯等)、中断器和隔音器等。

3、自动消防联动控制系统

1)火灾报警后,消防中心应根据火灾情况启动相关防火分区排烟风机、消防补风机和事故风机,并接收其反馈信号。消防控制室应根据火灾情况控制相关层或防火分区的电动防火阀、排烟风口和正压送风口,并启动相应排烟风机、正压送风机、消防补风机。70℃防火阀、280℃防火阀、排烟风口等的动作信号以及风机的动作信号要反馈到消防控制室。

2)在消防控制室,对消火栓泵、自动喷洒泵、排烟风机、补风机、正压送风机,既可通过现场控制模块进行自动控制也可在联动控制台上通过硬线手动控制,并接收其反馈信号。消防泵及排烟风机、消防补风机、正压送风机硬线手动控制线均采用WDZN-KYJY-4x1.5耐火控制电缆。火灾报警后,自动停止有关防火分区的空调机、新风机、排风机等风机,并接收其反馈信号。

4、火警事故广播

本工程设置一套火灾应急广播系统,广播机柜设在消防控制中心内。系统采用定压式输出。在地下车库及配套需要设计消防报警系统的商业大空间内设应急广播扬声器,扬声器功率为3W。所有扬声器原则上均吸顶(顶板或吊顶)安装。当吸顶安装有困难时,可距地2.5m挂墙安装;

5、消防直通对讲电话系统

消防控制中心设消防直通电话总机。除在消防手动报警按钮处设置电话插孔外,在变配电所、消防泵房、消防控制室、电梯机房、排烟机房、补风机房等处均设置电话分机。

6、电气火灾监控系统

根据本工程特点采用剩余电流式电气火灾报警保护,可以实现对剩余电流、过电流等信号的探测,并能准确地报出故障地址,监视故障点的变化,同时发出声光信号报警。

7、消防设备电源监控系统

本工程设置一套消防设备电源监控系统,用于监控消防设备电源工作状态,在电源发生过压,欠压,过流,缺相等故障时能发出报警信号,主要由消防设备电源状态监控器、电压传感器等设备组成消防控制室应能显示系统内各消防用电设备的供电电源备用电源的工作状态和欠压报警信息。

8、防火门监控系统

本工程设置一套防火门监控系统,用于监控大楼内疏散通道上的防火门;疏散通道上个防火门的开启、关闭及故障状态信号应反馈至防火门监控器。

9、供电电源、消防线缆敷设及其他

1)火灾自动报警系统设备均采用双路电源供电并在末端设自动切换装置。消防控制室要求另外设置UPS蓄电池电源作为备用电源,此电源由设备承包商负责提供。

2)所有消防设备等供电干线采用BTTZ-0.75/1K电气竖井内V矿物绝缘电缆、其它采用WDZN-YJY-0.6/1kV低烟无卤耐火型电力电缆,由控制箱配出消防支线选用WDZN-YJY-0.6/1kV低烟无卤耐火型电力电缆和WDZN-BYJ-450/750V低烟无卤耐火型铜芯电线。

3)消防系统的线缆穿管保护并暗敷在非燃烧体结构层内,保护层厚度不小于30cm,由顶板接线盒至消防设备一段线路穿金属耐火波纹管。干线线缆沿防火型消防封闭式金属线槽敷设。为同一消防设备供电的两路耐火电缆,分别在不同路径的阻燃桥架上敷设;当同一路径敷设时,应采用阻燃线槽并用防火隔板隔开。吊顶内或必须穿钢管明敷的管线,其明敷保护管应做防火处理。

10、应急照明

1)本工程采用集中电源集中控制型消防应急照明和疏散指示系统。

2)常开防火门所在防火分区内的两只独立的报警信号,作为常开防火门关闭的联动触发信号,由消防联动控制器或防火门监控器联动控制防火门关闭。

3)疏散通道上各防火门的开启、关闭及故障状态信号应反馈至防火门监控器。

9.3.6采取措施

1、与参与物流经营活动的单位和个人签订《防火安全责任书》。

2、组织开展消防安全教育,制定用火用电等防火管理制度。

3、组织防火人员开展检查,消灭火险隐患,制定紧急疏散方案。

4、组建专职、义务消防队,制定灭火预案,开展灭火演习。

5、负责物流中心内灭火器具等消防器材的配置。

6、组织扑救初期火灾和人员疏散,保护火灾现场。

9.3.7防火、用火、用电管理

1、各类建筑的设计与施工,其防火设计必须符合国家有关消防技术规范的规定,并经当地公安消防监督机构审核,工程竣工后,应经公安消防监督机构验收合格方可使用。

2、整个项目划分为若干区域,区域之间保持相应的疏散通道。本工程的各类道路要求均能满足消防车的通行要求。

3、项目内严禁燃放烟花爆竹和焚烧物品。在划定的严禁烟火的部位或者区域,应当设置醒目的禁烟火标志。

4、市场内电气线路和用电设备,必须符合国家有关电气设计、安装规范的要求,并由工程承办单位委托有资质的施工单位和持有合格证的电工负责安装、检查和维修。严禁个人私自拉设临时线路。物流中心内照明用电,应当与动力、消防用电分开设置;电源开关插座等,应当安装在封闭式配电箱内,且配电箱应当采用非燃烧材料制作。

9.3.8消防设施、器材的配备及管理

整个项目,应当按照国家《建筑灭火器配置设计规范》的规定,由主办单位负责配置相应的灭火器具。公共消防器材应当布置在明显和便于取用的地点,明确专人管理,任何人不得将公共消火栓圈入摊位内。市场中心内应配备基本的消防通讯和报警装置,一旦发生火灾做到及时报警。

9.3.9加强安全教育、健全安全制度

定期对职工进行安全教育、不定期的抽查安全知识,增强每一位职工的安全意识。

健全安全制度;定期、不定期的抽查安全状况。

第十章  组织机构与人力资源配置

10.1 组织管理

学校实行校长负责制,校长与各分管副校长形成学校管理委员会,下设综合办公室、教务处、学生处、总务处、财务处,各处下设相关科室,各处及各科室之间分工明确,合作紧密,以形成高效的管理机制。

本项目建成后,拟成立专门的物业公司对场区实行专业化物业管理。项目采用管家式物业管理服务模式,提供贴心、温情的智能化管理。物业管理及服务业务将由独立的物业管理机构承担。

物业管理公司的服务内容及职责包括:

1、维护校区治安。

2、道路、公建、管、线及设备维护、检修。

3、水、电供应、管理。

4、环境卫生、绿地及景观工程的维护、管理。

5、向使用者提供需要的商业服务,如:停车、超市等。

6、校区其他管理事宜。

10.2 劳动定员

10.2.1工作制度

全年营业天数按365天计,每天8小时营业,少部分工种如保安人员采用三班二轮转制度,遵照国家《劳动法》的有关规定进行休假。

10.2.2 劳动定员数量及技能素质要求

本项目劳动定员10人,其中管理人员2人,服务及安保等岗位人员8人。除教职工外所需其他人员全部面向社会招聘。

10.3 人员管理

10.3.1管理人员培训

可通过讲座,到高等院校学习、进修或自修的方式提高其理论水平的管理能力,培训既懂技术又懂经营管理的开放型管理人才。

10.3.2服务人员培训

根据录用人员的工作岗位和性质,由学校负责进行上岗培训,培训时间1个月,培训结束经考试合格后方能上岗。

10.4 职工来源

学校教师采用招聘制:一是从寿县其他学校选调;二、社会招聘师范类大学毕业生等其他服务人员全部面向社会招聘。

第十一章  项目实施进度安排及招标方案

11.1 项目实施进度安排

本项目实施过程中各项投资和各工作环节有些是同时开展和交叉进行的,因此,在项目报批及可研阶段需将项目实施的各阶段的工作环节进行统一规划,以便对项目实施做出切实、合理的安排。

项目建设期限19个月,即202401-202507月。

其实施进度如下:

本项目20241月开始筹备,20258月竣工验收。具体进度安排如下:

120241-20242月:项目前期工作,如规划批复、立项、可行性研究报告;

220243~20245月:项目准备工作,如项目勘察、初步方案设计、施工图设计20246-20247月完成建筑施工招标、场地平整、施工准备等;

320247~20255月:土建及安装配套工程;

420257月:竣工验收、投入使用

11.2 招标方案

11.2.1概述

依据国家《招标投标法》有关规定要求,在勘察、设计、监理以及重要设备、材料等采购活动中执行全部或部分招标。

在工程项目建设的执行阶段以招标的方式选择承包人,是保证按照市场化条件进行工程建设的一种有效方式。通过项目法人与承包方签订明确双方利益与义务的经济合同,将工程项目的实施过程纳入法制化管理。

11.2.2招标组织形式

招标的组织形式有自行招标和委托招标两种形式。具备编制相应招标文件和标底,组织开标、评标的能力的业主可以自行招标;凡不具备条件的业主应当委托具有相应资质证书的建设工程招标投标代理机构招标。鉴于项目具有一定的复杂性,建议委托具有相应资质的招标代理机构进行招标。

11.2.3 招标方式

招标方式可分为公开招标、邀请招标两种类型。

公开招标又称无限竞争性招标。是指招标单位通过报刊、广播、电视等新闻媒体发布招标广告凡具备相应资质,符合投标条件的单位不受地域和行业限制均可以申请投标。

这种招标方式的优点是,业主可以在较广的范围内选择承包实施单位,投标竞争激烈,因此有利于将工程项目的建设任务交给可靠的承包商实施,并取得有竞争性的报价。但其缺点是,由于申请投标人的数量多,一般要设置资格预审程序,而且评标的工作量也较大,因此招标的时间长、费用高。因此通常大型工程项目的施工采用公开招标方式选择实施单位,尤其是使用国债资金建设的工程项目,都必须按照规定通过国际或国内公开招标的方式选择承包商。

为了在较大的范围内选择施工单位,节约投资成本,本项目建议采用公开招标方式。

11.2.4招标基本情况表

 11-1招标基本情况表

项目

招标

范围

招标细

项名称

招标组织形式

招标方式

不采用招标形式

备注

监理

全部

1

委托

公开

2

3

勘察设计

全部

1

委托

公开

2

3

安装

工程

全部

1

委托

公开

2

3

土建

全部

1

委托

公开

2

3

第十二章  投资估算与资金筹措

12.1 投资估算

12.1.1投资估算范围

淮南市寿县迎河中学(高中部)风雨操场建设项目总建筑面积4118㎡高中部风雨操场,主体三层;供配电、给排水、消防等附属设施。

1、建筑部分:结构为框架,屋顶为屋面;

2、安装工程包括:

1)供排水:室内安装给水总阀,卫生间、洗手台等卫生洁具均按实际需要安装到位(卫生间应设计为便槽加隔断) ;

2)电力系统:包括,弱电系统、强电系统

12.1.2投资估算依据及说明

1人工费用采用当地现行人员工资标准;

2材料价格采用当地现行材料价格预算;

3建筑工程投资按2018版《安徽省建设工程工程量清单计价办法》、2018版《安徽省建设工程费用定额》2018版《安徽省建设工程施工机械台班费用编制规则》、2018版《安徽省建设工程计价定额(共用册)办法》、2018版《安徽省建设工程消耗量定额》,并参照本地同类建筑工程进行系数调整;

4工程建设其他费用:根据国家现行有关标准计提;

5、土地费用:学校已取得土地不动产证;

6工程监理费:按国家发改委、住建部制定的《建设工程监理收费有关问题的通知》{发改(2007670号文}计列;

7建设单位管理费:按财政部财建[2016]504

8、前期工程咨询费:按实际发生计列;国家委关于印发建设项目前期工作咨询收费暂行规定的通知计价格[19991283号;实际发生额为收费标准22.5%

9、工程勘察费:按设计费用5%计取

10、工程设计费:按计价格【200210号文规定的80%计取

11、工程监理费:按发改价格【2007670号文规定80%计取。

12、环境影响评价费:参照国家计委、国家环境保护总局《关于规范环境影响咨询收费有关问题的通知》(计价格【2002125号)计算。

13、施工图审查费:按照发改价格[2011]534号规定的50%计算

14预备费:按工程费用和其他费用合计的5%估算,包括基本预备费;

15本院类似工程技术经济资料。

12.1.3投资估算

本项目估算总投资为1640万元,其中第一部分:建筑工程费用为1279.2万元;第二部分:工程建设其他费用为295.2万元;第三部分:流动资金费为65.6万元

12.2 资金筹措方案

项目总投资1640万元,所需资金上级资金1312万元,地方政府投入资金328万元。

项目总投资估算表

序号

项目和费用名称

概算金额(万元)

建筑工程

安装工程

设备购置

其它费用

合计

建设工程费用

1172.14

107.06

1279.20

1

主体工程

风雨操场

1172.14

1172.14

2

辅助及公用工程

强电系统工程

61.77

61.77

消防工程

20.59

20.59

给排水工程

24.70

24.70

工程建设其他费用

295.20

295.20

1

土地费

112.76

112.76

2

工程监理费

21.32

21.32

3

建设单位管理费

24.60

24.60

4

前期工程咨询费

3.50

3.50

5

工程勘察费

24.60

24.60

6

工程设计费

41.18

41.18

7

环境影响评价费

3.50

3.50

8

竣工图编制费

9.20

9.20

9

基础设施配套费

45.30

45.30

10

审查费

2.50

2.50

11

招标费

6.74

6.74

第三部分【预备费】

73.80

73.80

第四部分(流动资金)

65.60

65.60

项目总投资合计

1640.00

第十三章  国民经济分析

13.1国民经济评价计算参数

国民经济评价是按照资源合理配置的原则,从国家整体角度考察项目的效益和费用,用影子价格、影子汇率和社会折现率等经济参数分析计算项目对国民经济的贡献,评价项目的合理性。

13.1.1社会折现率

依据国家发改委、建设部2006年发布的《建设项目经济评价方法与参数(第三版)》规定,国民经济评价中社会折现率采用5%

13.1.2影子价格

按照影子价格换算系数1.1,对投资估算中的建筑工程费用进行调整。

13.1.3物价上涨系数

国民经济评价中已采用了影子价格,故不再考虑物价水平的上涨因素。

13.1.4投入使用年限

20年计,经济评价年限为22年。

13.2国民经济评价费用和效益计算

13.2.1国民经济费用

运行费用按总投资的2%计算,每年5%比例递增。大修理费按12年一次考虑,每次按固定资产投资的30%计算。

13.2.2工程残值

按总投资的50%计,评价期末全部回收。

13.2.3国民经济效益

项目建成后,可容纳全校学生锻炼,间接增加社会财富。

13.3国民经济评价指标

国民经济评价主要从经济国民经济效益费用调整后,从经济内部收益率和和净现值的角度确定项目的可行性。国民经济分析依据《投资项目可行性研究指南》(2002试用版)为据,采用动态分析,财务分析期21年,基准点均取在项目实施第一年的年初,社会折现率采用8%。计算国民经济指标如下:

13.3.1国民经济净现值(ENPV

根据本工程所预期的效益,选择社会折现率R8%,计算在分析期内各年发生的现金流入CI+)及现金流出CO-)的现值总和,即国民经济净现值(ENPV)为13071.39万元。

13.3.2国民经济内部回收率(EIRR

指项目在整个计算期内各年净现金流量现值累计等于零时的折现率,即,经分析计算得出该项目国民经济内部报酬率EIRR12.98%(见国民经济现金流量表)。

从经济评价结果可知,该项目带来的国民经济效益较好,经济内部收益率远大于基准收益率8%,国民经济评价可行。

第十四章 风险分析

14.1风险分析

项目是公用事业建筑,与其它行业建设项目在风险因素识别方面存在显著区别,主要风险体现在以下几个方面:

1、资金风险

学校为财政拨款事业单位,资金自筹能力有限,本项目来自国家财政资金,如出现特殊情况,中断或延误资金供应,将会影响项目建设。

2、工程风险

主要指因工程地质、水文地质和设计等因素发生重大变化,导致工程量增加、投资增加、工期拖延所造成的损失。

3、财务风险

主要指项目建设超支造成的投资风险。

14.2 风险防范措施

1、工程风险控制

首先,通过加强地质、水文勘察测量工作,并在设计和施工阶段全面考虑工程风险因素,采取针对性措施,可以避免和降低工程风险危害。

其次对工程质量进行控制,加强工程质量监理工作的管理,建立本项目的质量控制体系,对工程质量进行跟踪、检查、监督和控制;督促、检查工程建设是否符合国家有关规范和设计图纸的要求;检查工程材料和机电设备是否符合要求;对工序交接、隐蔽工程检查、设计的变更、质量事故的处理、质量和技术鉴证进行控制;对出现违反质量规定的事件,容易形成质量隐患的做法采取措施予以制止。

建立并实施质量日记、质量汇报会等制度以了解和掌握质量动态,及时处理质量问题。

2、财务控制

对财务风险进行风险预测,采取相应的防范措施。熟悉项目设计图纸与设计要求,分析项目价格构成因素,事前分析费用最容易突破的环节,从而明确投资控制的重点。

确定投资控制目标并加以分解,形成投资目标控制体系,制定工程费用支出计划并付诸实施,在计划执行过程中对其进行跟踪检查,收集有关反映费用支出的数据,将实际费用支出额与计划费用支出额进行比较,发现偏差及时分析原因,提出改进方案,采取有效措施加以控制,以保证控制目标的实现。

加强进度控制,编制及审核项目实施总进度目标和阶段性目标计划,制定及审核材料供应采购计划,合理安排进度和材料采购,降低建设成本。

第十五章 项目社会评价

15.1社会影响分析

提高公民素质,是社会和谐发展的基础。通过淮南市寿县迎河中学(高中部)风雨操场项目建设,能够营造更加优美的学习环境,让广大亲少年学生走向操场、走进自然、走到阳光下,跑起来、跳起来、动起来,强身健体、磨炼意志,快快乐乐的成长;能够引导学生养成健康的生活方式和良好的卫生习惯,将促进青少年学生健康成长;能传播正确的家庭教育理念和科学的方法;能建立健全家庭、学校社会共管的体制机制,促进形成家庭、社会和学校共同推进素质教育的格局。

普及九年制义务教育,扫除青少年文盲是国家的目标,淮南市寿县迎河中学承担着教育的教学任务,项目建设是为扫除青少年文盲铺平道路,而且在对青少年德、智、体、美等全方面发展培育中,在引导青少年人格发展的过程中具有重要的推动作用。

15.2社会效益分析

(1)项目建设有利于缓解迎河镇体育资源严重不足的现状。

淮南市寿县迎河中学(高中部)风雨操场项目,可以满足学生对于运动的需求,有效的缓解了体育资源不足的情况,不仅在体育硬件设施上将更进一步完善,而且将全面提高淮南市寿县迎河中学的教学质量,同时,对于寿县的教育事业稳定发展起到一定的推动作用。

2)项目建成后能够促进经济和城市发展。

淮南市寿县迎河中学(高中部)风雨操场项目,可以实现公共资源的共享,实现学生和当地的居民共同使用活动和运动场地。其次,对于推动城市化建设进程,促进经济发展也将产生不可低估的作用。同时,淮南市寿县迎河中学(高中部)风雨操场项目建成后,不仅会提高周边住宅用房的使用率,而且会带动周围交通运输业、餐饮业、住宿业等相关产业的发展,极大地提升寿县的人气和商气,对保持社会稳定,推动和谐发展将有重要的作用。

3)项目建设能够打造教育亮点、提升教育形象和水平。

淮南市寿县迎河中学(高中部)风雨操场项目完成后,体育功能齐全。学校的教育质量将会大幅度提升,教育特色进一步凸显,必定能够带动全新将于事业持续快速发展。

15.3 项目适应性分析

该项目首先取得了良好的政策环境,政府的态度以及协作支持将有利于后期工作的经一部开展。寿县的各类组织机构对该项目建设和运营的态度也会更加关注,会在很大程度上对该项目给予支持与配合。另一方方面,由于社会的进步以及教育发展的要求,当地的群众对发展教育也会鼎力支持,学校各种精神文化也会更快的和当地的社会环境相适应。

15.4 社会评价结论

综上可以看出,该项目的社会影响巨大,不但能整体提升自己的办学水平和实力,完善体育设施设备,也能吸收更多的学子,让他们接受更为良好的教育,有利于他们综合素质的全面提高。同时,该项目的发展,能够带动周边的消费,扩大内需,进一步加快城市化水平的进程;该项目的建设,能为市场经济的大潮培养更多优秀的人才,使得寿县的文化素质和经济水平有质突破。

第十六章 结论和建议

16.1 结论

1)本项目符合国家、省、市促进教育产业特别是教育发展的相关政策;符合国家发改委产业结构调整指导目录(2019年本)鼓励类:三十六、教育、文化、卫生、体育服务业等相关内容范畴。

2)依据淮南市和寿县县十四五规划;《淮南市教育设施专项规划》和《寿县中小学建设导则》确立学校的建设规模和标准。

3)项目用地符淮南寿县对该宗地的要求。

4)本项目的设立对于促进寿县义务教育事业发展具有重要的意义和推动作用;可增强区域配套、教学及创新实力,培养更多的具有大德的社会主义建设者和接班人。

5)项目规划设计立意新,起点高,体现了主管部门对学校建设高标准审美要求、绿色发展理念;具有合理性和创意性。

6)该项目的国民经济评价表明,具有良好的社会效益。

因此我们认为本项目建设是必要的,规模和建设标准是规划和发展要求,是切实可行的。

16.2 建议

综上所述,本项目规模较大,时间较紧,建设过程中各方面工作协调难度较大。建议强化项目进程中的投资、质量、进度计划,特别注重边建设、边教学中的安全防护措施。对可能发生的不利条件及变化因素的预测与防范对策,以保证项目按期完成。

1)实行速度管理,各部门紧密配合,以加快项目建设进度,同时把好工程质量关。

2)建立施工项目成本责任制对整个项目的成本进行合理、有效控制。

3)严格按照既定方案去做每一件事,统一调配资金,物资和各项工作。特别要准备好抗风险资金,不可挪用。

4)建议上级主管部门积极协调与各相关单位关于建设中问题的处理;支持项目高质量、严要求的实施,促使项目早日建成,发挥效用,成为带动寿县公办教育寄宿发展示范中学。

附件1、总平面图

附件2风雨操场一层平面图

附件3风雨操场二层平面图

附件4风雨操场三层平面图

附件5单体立面图一

附件5单体立面图二

附件7、项目建议书批复

附件8、土地证

为进一步了解掌握社会公众对政策执行效果的反馈与评价,请您对该政策的制定及执行提出宝贵的意见或建议。我们将及时收集并分析,共同助力政策不断完善。
  • 姓  名:

  • 联系方式:

  • *内  容:

  • *验 证 码:
